Trong hầu hết dự án nhà máy mới, thiết bị đo môi trường sạch được xếp vào nhóm “mua sắm thiết bị” và được xử lý ở giai đoạn cuối, cùng lúc với bàn ghế văn phòng. Nhưng hệ giám sát hạt không phải thiết bị đặt lên bàn — nó cần đường ống chôn trong trần, cần nguồn và mạng đi cùng hệ điện nhẹ, cần vị trí được chốt từ lúc còn là bản vẽ. Đặt hàng muộn không chỉ làm chậm việc mua, nó làm chậm cả mốc nghiệm thu phòng sạch. Bài viết dựng lại trình tự từ khởi công tới qualification dưới góc nhìn của người phụ trách đo lường, và những việc buộc phải xong trước từng mốc.
- Sai lầm gốc: coi hệ giám sát là thiết bị, không phải hạ tầng
- Năm mốc của dự án dưới góc nhìn đo lường
- Mốc 1 — Thiết kế: quyết định khi còn trên bản vẽ
- Mốc 2 — Mua sắm: thời gian chờ và những thứ hay quên
- Mốc 3 — Thi công: hạ tầng phụ trợ đi trước thiết bị
- Mốc 4 — Nghiệm thu: trình tự đúng giữa phân loại và qualification
- Mốc 5 — Bàn giao và chu kỳ hiệu chuẩn đầu tiên
- Bảng mốc và rủi ro nếu trễ
- Câu hỏi thường gặp
Sai lầm gốc: coi hệ giám sát là thiết bị, không phải hạ tầng
Một máy đếm hạt xách tay đúng là thiết bị: mua về, cắm điện, dùng được. Một hệ giám sát hạt thì không. Nó gồm cảm biến gắn cố định tại các vị trí đã chốt, đường lấy mẫu chạy trong trần kỹ thuật, nguồn điện và đường mạng tới từng điểm, có thể thêm hệ hút chân không trung tâm, và một máy chủ chạy phần mềm giám sát nằm trong hạ tầng công nghệ thông tin của nhà máy.
Mọi thành phần trong danh sách đó đều phải được người khác thi công — nhà thầu cơ điện, nhà thầu phòng sạch, bộ phận công nghệ thông tin. Nghĩa là hệ giám sát phụ thuộc vào tiến độ của các gói thầu khác, và nếu yêu cầu của nó xuất hiện sau khi các gói đó đã chốt thiết kế thì mọi thay đổi đều trở thành phát sinh: đục lại trần, kéo lại dây, xin lại phê duyệt.
Đây là lý do vì sao trong các dự án chạy trơn tru, người phụ trách đo lường có mặt từ giai đoạn thiết kế cơ sở chứ không phải từ giai đoạn mua sắm.

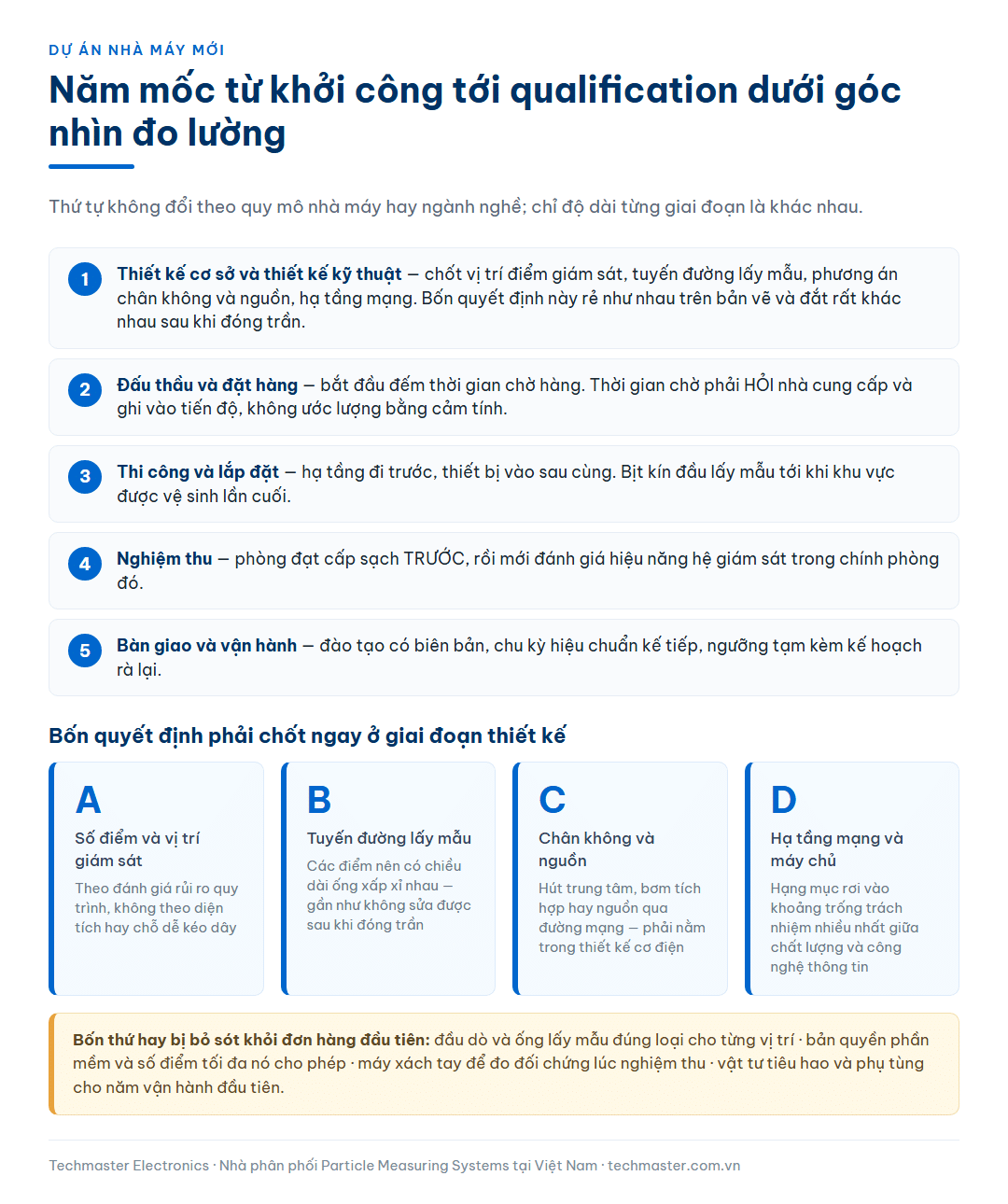

Năm mốc của dự án dưới góc nhìn đo lường
Trình tự dưới đây không phụ thuộc quy mô nhà máy hay ngành nghề. Điều thay đổi theo dự án là độ dài từng giai đoạn, không phải thứ tự.
- Thiết kế cơ sở và thiết kế kỹ thuật — chốt vị trí điểm giám sát, cấp sạch mục tiêu, yêu cầu hạ tầng đi kèm
- Đấu thầu và đặt hàng — chọn nhà cung cấp, ký hợp đồng, bắt đầu đếm thời gian chờ hàng
- Thi công và lắp đặt — hạ tầng trước, thiết bị sau
- Nghiệm thu — phân loại phòng sạch và qualification hệ giám sát
- Bàn giao và vận hành — đào tạo, chu kỳ hiệu chuẩn đầu tiên, chuyển trách nhiệm

Mốc 1 — Thiết kế: quyết định khi còn trên bản vẽ
Bốn quyết định dưới đây rẻ như nhau khi còn trên bản vẽ và đắt rất khác nhau khi đã đổ bê tông:
- Số điểm giám sát và vị trí từng điểm. Xác định theo đánh giá rủi ro của quy trình sản xuất, không theo diện tích. Vị trí cần bám vào chỗ sản phẩm phơi ra môi trường, chứ không phải chỗ dễ kéo dây.
- Đường lấy mẫu. Chiều dài, hướng đi, và quan trọng nhất là làm sao để các điểm có chiều dài ống xấp xỉ nhau. Đây là quyết định gần như không sửa được sau khi đóng trần.
- Phương án cấp chân không và nguồn. Dùng hệ hút trung tâm, dùng cảm biến có bơm tích hợp, hay dùng nguồn qua đường mạng — mỗi phương án kéo theo một yêu cầu hạ tầng khác nhau và phải nằm trong thiết kế cơ điện.
- Hạ tầng mạng và máy chủ phần mềm. Địa chỉ mạng, phân vùng mạng, chính sách bảo mật, nơi đặt máy chủ, chính sách sao lưu. Đây là hạng mục rơi vào khoảng trống trách nhiệm nhiều nhất giữa bộ phận chất lượng và bộ phận công nghệ thông tin.
Sản phẩm cần có ở cuối mốc này là một tài liệu yêu cầu người dùng nêu rõ: đo cái gì, ở đâu, tần suất nào, ai xem dữ liệu, lưu bao lâu và ràng buộc tuân thủ nào áp dụng. Tài liệu này về sau chính là căn cứ nghiệm thu — nếu nó mơ hồ thì việc nghiệm thu cũng sẽ mơ hồ theo.
Mốc 2 — Mua sắm: thời gian chờ và những thứ hay quên
Điều cần nắm ở mốc này không phải một con số tuần cụ thể — thời gian chờ hàng thay đổi theo model, theo cấu hình và theo thời điểm, nên nó phải được hỏi nhà cung cấp và ghi thẳng vào kế hoạch dự án thay vì ước lượng. Điều cần nắm là thứ tự phụ thuộc: ngày hàng về không phải mốc cuối, vì sau đó vẫn còn lắp đặt, cấu hình phần mềm và nghiệm thu.
Bốn hạng mục hay bị bỏ sót khỏi đơn hàng đầu tiên và sau đó phải mua bổ sung trong vội vã:
- Đầu dò và ống lấy mẫu đúng loại cho từng vị trí, kèm phụ kiện lắp đặt
- Bản quyền phần mềm và số điểm tối đa mà bản quyền đó cho phép — mở rộng về sau thường đắt hơn mua đủ ngay từ đầu
- Máy xách tay để đối chứng điểm cố định lúc nghiệm thu; không có máy này thì không chứng minh được đường lấy mẫu không ăn mất hạt
- Vật tư tiêu hao và phụ tùng cho năm vận hành đầu tiên
Về cấu hình, quyết định lớn nhất ở mốc này là chọn cảm biến cố định theo dải đo phù hợp với cấp sạch mục tiêu. Với khu vực yêu cầu theo dõi cỡ hạt nhỏ, cảm biến như PMS Airnet II 201-4 có bốn kênh từ 0,2 µm là lựa chọn hợp lý; với khu vực cần điều khiển từ xa và tích hợp sâu vào hệ giám sát, PMS IsoAir Pro phục vụ mục đích đó. Điểm chung cần kiểm tra là cả hai phải nói chuyện được với phần mềm đã chọn — PMS FacilityPro hoặc PMS Facility Net tuỳ quy mô và yêu cầu tuân thủ — chứ không phải mua cảm biến trước rồi tìm phần mềm sau.

Mốc 3 — Thi công: hạ tầng phụ trợ đi trước thiết bị
Nguyên tắc của giai đoạn này: thiết bị đo là thứ vào sau cùng. Trước khi cảm biến được treo lên, những thứ sau phải xong và được kiểm tra:
- Đường lấy mẫu đã đi, đã ghi lại chiều dài thật của từng tuyến — không phải chiều dài trên bản vẽ
- Nguồn điện tới từng điểm, có phương án khi mất điện nếu yêu cầu giám sát liên tục
- Đường mạng tới từng điểm, đã cấu hình và đã kiểm tra thông suốt
- Hệ hút chân không nếu dùng phương án trung tâm, đã chạy thử và đo được độ chân không tại điểm xa nhất
- Máy chủ phần mềm đã dựng, đã có tài khoản người dùng và phân quyền
Rủi ro đặc trưng của giai đoạn này là bụi thi công. Cảm biến lắp quá sớm, trong lúc còn khoan cắt và hoàn thiện, sẽ hút phải lượng bụi lớn hơn nhiều so với thiết kế. Thông lệ an toàn là bịt kín đầu lấy mẫu cho tới khi khu vực được vệ sinh lần cuối, và ghi rõ ngày mở bịt vào hồ sơ để biết dữ liệu từ mốc nào trở đi mới dùng được.
Mốc 4 — Nghiệm thu: trình tự đúng giữa phân loại và qualification
Ở mốc này có hai việc tách biệt nhưng thường bị gộp làm một:
- Phân loại phòng sạch — chứng minh căn phòng đạt cấp sạch mục tiêu, thực hiện bằng máy xách tay theo kế hoạch lấy mẫu, do đơn vị kiểm định thực hiện
- Qualification hệ giám sát — chứng minh hệ thống đo lắp đúng, chạy đúng và cho kết quả tin cậy, gồm các bước kiểm tra lắp đặt, vận hành và hiệu năng
Trình tự hợp lý là phòng phải đạt cấp trước, rồi mới đánh giá hiệu năng của hệ giám sát trong chính căn phòng đó. Chạy ngược lại sẽ dẫn tới tình huống không phân định được: khi số đếm cao bất thường, không biết do phòng chưa đạt hay do hệ đo sai.
Hai việc buộc phải làm trong mốc này và hay bị bỏ:
- Đo đối chứng song song giữa máy xách tay đặt tại miệng đầu dò và cảm biến cố định của cùng điểm, đối chiếu theo từng kênh. Đây là bằng chứng duy nhất cho thấy đường lấy mẫu không làm hụt hạt, và nó chỉ làm được thuận lợi trong giai đoạn nghiệm thu.
- Kiểm tra hiệu lực chứng chỉ hiệu chuẩn của mọi thiết bị tham gia, tính tại ngày đo. Thiết bị mua sớm, hàng về sớm nhưng dự án chậm là kịch bản khiến chứng chỉ hết hạn ngay trước khi được dùng lần đầu.

Mốc 5 — Bàn giao và chu kỳ hiệu chuẩn đầu tiên
Nhà máy được coi là sẵn sàng khi ba thứ cùng có mặt: hệ chạy, hồ sơ đầy đủ, và có người biết vận hành nó. Yếu tố thứ ba là yếu tố hay thiếu nhất, vì đào tạo thường bị xếp lịch vào đúng tuần bận nhất của dự án.
Danh mục tối thiểu cần hoàn tất trước khi đội dự án rút:
- Danh sách điểm đo kèm chiều dài đường lấy mẫu thật của từng điểm
- Tài khoản, phân quyền và quy trình sao lưu dữ liệu đã chạy thử
- Ngưỡng cảnh báo và mức hành động đã đặt, kèm căn cứ đặt ra chúng
- Lịch hiệu chuẩn kế tiếp của từng thiết bị và phương án khi thiết bị đi hiệu chuẩn
- Danh mục vật tư tiêu hao, phụ tùng dự phòng và đầu mối cung cấp
- Biên bản đào tạo có tên người đã được đào tạo và nội dung đã đào tạo
Về ngưỡng cảnh báo, cần chấp nhận rằng ngưỡng đặt lúc bàn giao chỉ là ngưỡng tạm. Chúng phải được rà lại sau vài tháng vận hành thật, khi đã có dữ liệu nền của chính nhà máy này thay vì con số mượn từ tiêu chuẩn hoặc từ một dự án khác.

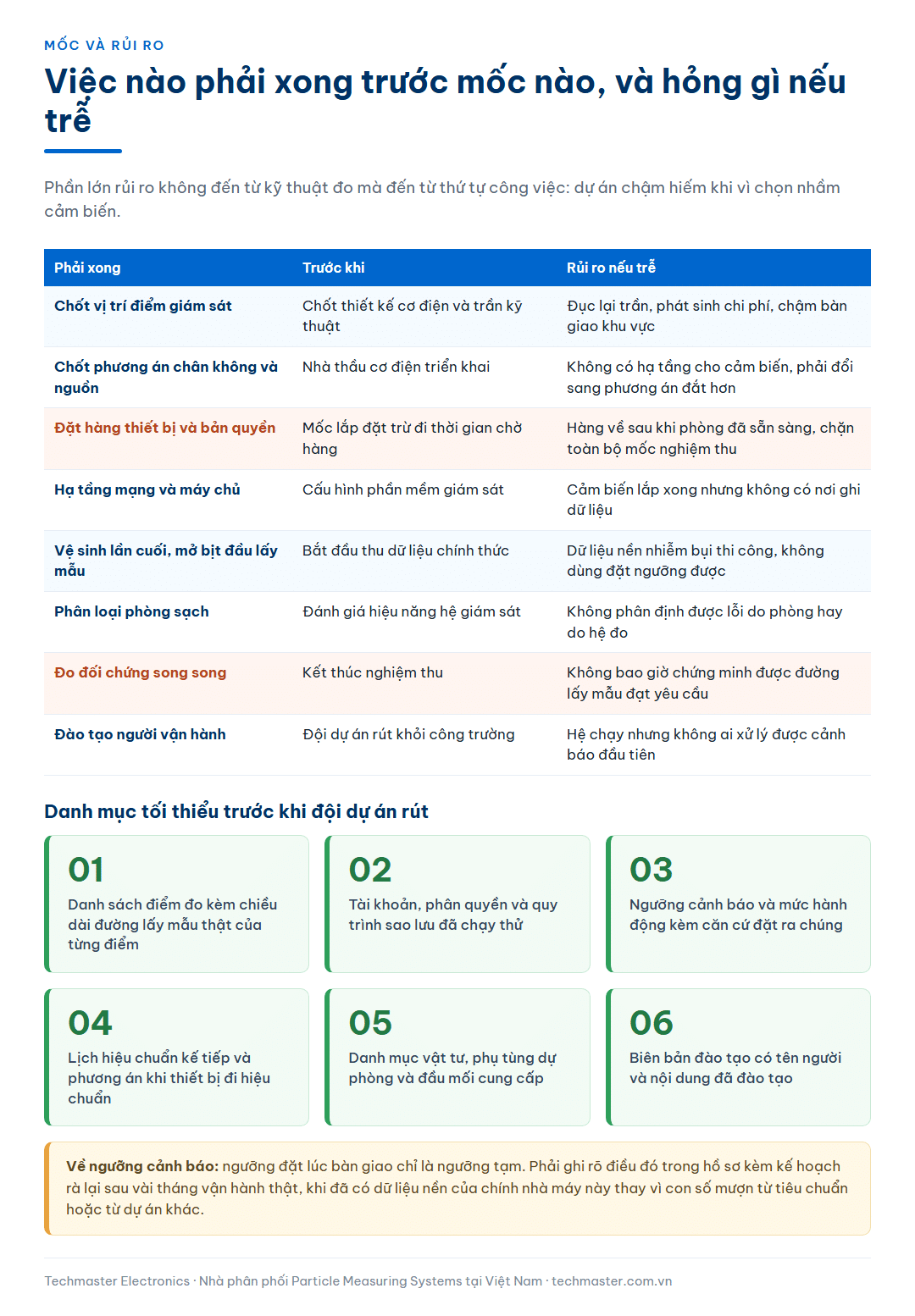

Bảng mốc và rủi ro nếu trễ
| Mốc | Phải xong trước khi | Rủi ro nếu trễ |
|---|---|---|
| Chốt vị trí điểm giám sát | Chốt thiết kế cơ điện và trần kỹ thuật | Đục lại trần, phát sinh chi phí, chậm bàn giao khu vực |
| Chốt phương án chân không và nguồn | Nhà thầu cơ điện triển khai | Không có hạ tầng cho cảm biến, phải đổi sang phương án đắt hơn |
| Đặt hàng thiết bị và bản quyền | Thời điểm bắt đầu lắp đặt trừ đi thời gian chờ hàng | Hàng về sau khi phòng đã sẵn sàng, chặn toàn bộ mốc nghiệm thu |
| Hạ tầng mạng và máy chủ | Cấu hình phần mềm giám sát | Cảm biến lắp xong nhưng không có nơi ghi dữ liệu |
| Vệ sinh lần cuối và mở bịt đầu lấy mẫu | Bắt đầu thu dữ liệu chính thức | Dữ liệu nền nhiễm bụi thi công, không dùng để đặt ngưỡng được |
| Phân loại phòng sạch | Đánh giá hiệu năng hệ giám sát | Không phân định được lỗi do phòng hay do hệ đo |
| Đo đối chứng song song | Kết thúc nghiệm thu | Không bao giờ chứng minh được đường lấy mẫu đạt yêu cầu |
| Đào tạo người vận hành | Đội dự án rút khỏi công trường | Hệ chạy nhưng không ai xử lý được cảnh báo đầu tiên |
Nhìn tổng thể, phần lớn rủi ro trong bảng không đến từ kỹ thuật đo mà đến từ thứ tự công việc. Một dự án chậm hiếm khi vì chọn nhầm cảm biến; nó chậm vì yêu cầu về đường ống và hạ tầng mạng xuất hiện sau khi các gói thầu liên quan đã chốt. Đưa người phụ trách đo lường vào bàn thiết kế sớm là biện pháp rẻ nhất trong toàn bộ danh sách này.
Câu hỏi thường gặp
Nên bắt đầu chọn thiết bị đo từ giai đoạn nào của dự án?
Từ giai đoạn thiết kế, sớm hơn nhiều so với thông lệ. Không phải để chốt model ngay, mà để chốt bốn thứ ràng buộc thiết kế của nhà thầu khác: số điểm và vị trí giám sát, tuyến đường lấy mẫu, phương án cấp chân không và nguồn, hạ tầng mạng cho phần mềm. Model cụ thể có thể quyết muộn hơn, nhưng bốn ràng buộc trên mà quyết muộn thì sẽ thành phát sinh.
Thời gian chờ hàng của thiết bị đo thường là bao lâu?
Không có con số dùng chung, vì nó phụ thuộc model, cấu hình, số lượng và thời điểm đặt hàng. Cách làm đúng là yêu cầu nhà cung cấp xác nhận thời gian chờ bằng văn bản cho đúng cấu hình định mua, rồi tính ngược từ mốc lắp đặt để ra hạn chót đặt hàng và đưa hạn đó vào tiến độ dự án như một mốc chính thức. Ước lượng bằng cảm tính là nguyên nhân phổ biến khiến hàng về sau khi phòng đã sẵn sàng.
Phân loại phòng sạch và qualification hệ giám sát có làm cùng lúc được không?
Làm cùng đợt được nhưng không nên gộp làm một, vì chúng chứng minh hai điều khác nhau: một bên là căn phòng đạt cấp sạch, một bên là hệ thống đo lắp đúng và cho số tin cậy. Trình tự hợp lý là phòng đạt cấp trước rồi mới đánh giá hiệu năng hệ giám sát trong phòng đó. Gộp lại sẽ dẫn tới tình huống số đếm cao mà không phân định được nguyên nhân nằm ở phòng hay ở hệ đo.
Có cần mua máy xách tay khi đã có hệ giám sát cố định không?
Có, và nên mua ngay trong đơn hàng đầu tiên. Máy xách tay phục vụ ba việc mà hệ cố định không làm được: đo đối chứng song song lúc nghiệm thu để chứng minh đường lấy mẫu không làm hụt hạt, đo bổ sung khi điều tra sự cố tại vị trí không có điểm cố định, và duy trì khả năng đo khi một cảm biến đi hiệu chuẩn. Một máy phủ dải rộng như PMS Lasair III 310B đáp ứng cả ba mục đích cho phần lớn nhà máy.
Ngưỡng cảnh báo nên đặt ngay lúc bàn giao hay chờ có dữ liệu vận hành?
Phải đặt một bộ ngưỡng tạm ngay lúc bàn giao, vì hệ không thể chạy mà không có ngưỡng nào. Nhưng cần ghi rõ trong hồ sơ rằng đó là ngưỡng tạm, kèm kế hoạch rà lại sau một khoảng vận hành đủ dài để có dữ liệu nền của chính nhà máy. Giữ nguyên ngưỡng khởi tạo trong nhiều năm là lỗi phổ biến, dẫn tới hoặc quá nhiều cảnh báo giả, hoặc không bao giờ cảnh báo.
