Phần lớn nhà máy FDI vào Việt Nam không xây một lần rồi thôi. Họ xây giai đoạn 1, chạy, rồi mở rộng — thêm một dãy phòng sạch, thêm một dây chuyền, đôi khi thêm cả một xưởng cạnh xưởng cũ. Hệ giám sát hạt của giai đoạn 1 gần như luôn được thiết kế cho đúng giai đoạn 1, vì lúc đó chưa ai chắc giai đoạn 2 có xảy ra không. Rồi giai đoạn 2 xảy ra, và đội kỹ thuật phát hiện ra rằng thứ chặn họ lại không phải cảm biến — cảm biến mua thêm lúc nào cũng được. Thứ chặn họ lại là bốn ràng buộc đã bị đóng cứng từ ba năm trước, và một câu hỏi về phân loại mà không ai lường trước.
- Vì sao mở rộng là bài toán khác với xây mới
- Câu hỏi quyết định nhất: gộp vùng hay tách vùng
- Bốn ràng buộc bị đóng cứng từ giai đoạn 1
- Dữ liệu nền: thứ không mua lại được bằng tiền
- Thi công cạnh phòng sạch đang chạy
- Thiết kế dư bao nhiêu là hợp lý
- Danh mục mười hai dòng cho hồ sơ giai đoạn 1
- Câu hỏi thường gặp
Vì sao mở rộng là bài toán khác với xây mới
Xây mới có một lợi thế lớn mà ít ai để ý: không có gì phải giữ nguyên. Mọi quyết định đều mở, mọi hệ thống được thiết kế cùng nhau, và không có dữ liệu lịch sử nào phải bảo vệ.
Mở rộng thì ngược lại. Nhà máy đang chạy, đang bán hàng, đang có hồ sơ tuân thủ phải duy trì. Mọi quyết định của giai đoạn 2 đều bị ràng buộc bởi giai đoạn 1, và có ba loại ràng buộc:
| Loại ràng buộc | Ví dụ | Gỡ được không |
|---|---|---|
| Vật lý | Công suất bơm chân không; tiết diện máng cáp; số cổng còn trống trên switch; vị trí tủ mạng | Gỡ được, bằng tiền và thời gian dừng máy |
| Thương mại | Mô hình bản quyền phần mềm; số điểm tối đa của gói đã mua; hợp đồng bảo trì | Gỡ được, nhưng chi phí thường không tuyến tính theo số điểm |
| Hồ sơ | Ranh giới vùng đã phân loại; dữ liệu nền; ngưỡng cảnh báo đã thẩm định | Khó nhất — không mua lại được, chỉ tích luỹ lại được bằng thời gian |
Trực giác thông thường xếp ưu tiên theo đúng thứ tự trên: lo hạ tầng trước, phần mềm sau, hồ sơ tính sau. Kinh nghiệm triển khai cho thấy thứ tự đúng thì ngược lại — nhóm dưới cùng mới là nhóm làm chậm dự án, vì hai nhóm trên chỉ cần tiền còn nhóm dưới cần thời gian mà không rút ngắn được.

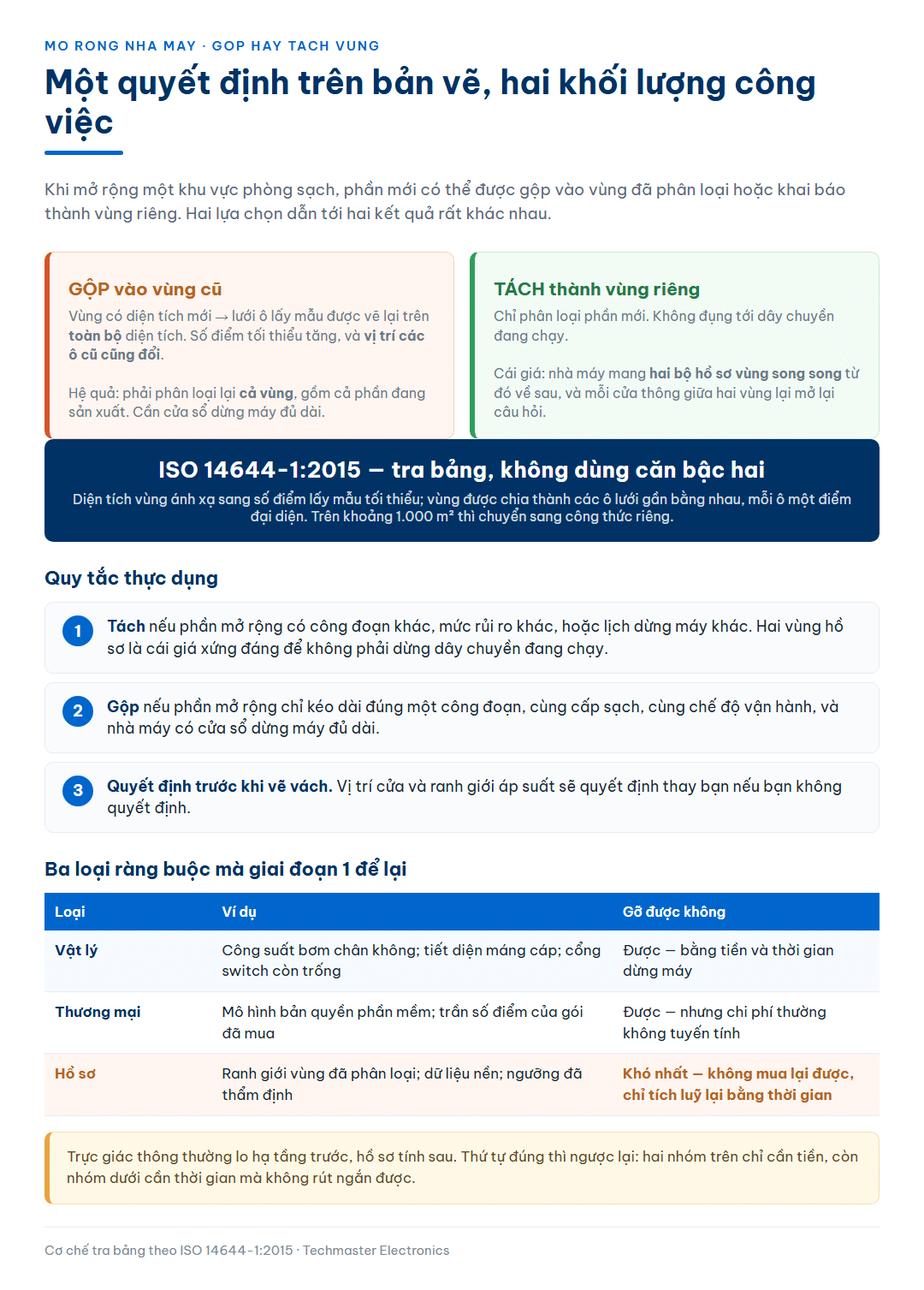

Câu hỏi quyết định nhất: gộp vùng hay tách vùng
Đây là câu hỏi ít được đặt ra sớm nhất, mà lại chi phối khối lượng công việc nhiều nhất.
Khi mở rộng một khu vực phòng sạch, có hai cách khai báo phần mới:
- Gộp: phần mở rộng trở thành một phần của cùng một vùng sạch đã phân loại. Trên hồ sơ, khu vực nay có diện tích lớn hơn.
- Tách: phần mở rộng là một vùng sạch riêng, có tên riêng, được phân loại riêng, dù nó thông với vùng cũ.
Khác biệt nằm ở cách ISO 14644-1 xác định số điểm lấy mẫu. Bản 2015 không dùng công thức căn bậc hai diện tích nữa mà tra bảng: diện tích của vùng được phân loại ánh xạ sang một số điểm lấy mẫu tối thiểu, và vùng được chia thành các ô lưới gần bằng nhau, mỗi ô đặt một điểm đo đại diện. Số điểm thực hiện phải bằng hoặc lớn hơn số tra bảng. Với vùng lớn hơn khoảng 1.000 m², tiêu chuẩn chuyển sang một công thức riêng.
Không có lựa chọn nào đúng tuyệt đối. Quy tắc thực dụng:
- Tách nếu phần mở rộng có công đoạn khác, mức rủi ro khác, hoặc lịch dừng máy khác với phần cũ. Hai vùng hồ sơ là cái giá xứng đáng để không phải dừng dây chuyền đang chạy.
- Gộp nếu phần mở rộng chỉ là kéo dài đúng một công đoạn, cùng cấp sạch, cùng chế độ vận hành, và nhà máy có cửa sổ dừng máy đủ dài để phân loại lại toàn bộ.
- Dù chọn cách nào, hãy quyết định trước khi vẽ vách, vì vị trí cửa và ranh giới áp suất sẽ quyết định hộ bạn nếu bạn không quyết định.
Cách lập kế hoạch lấy mẫu — số điểm, thể tích tối thiểu mỗi điểm và thời gian đo tương ứng — đã được trình bày chi tiết trong bài kế hoạch lấy mẫu phân loại phòng sạch theo ISO 14644-1. Ở đây chỉ cần giữ lấy một ý: diện tích vùng là biến đầu vào, nên bất kỳ thay đổi nào về ranh giới vùng đều là thay đổi về khối lượng đo.

Bốn ràng buộc bị đóng cứng từ giai đoạn 1
1. Bản quyền phần mềm tính theo điểm
Phần mềm giám sát môi trường thường được cấp phép theo số điểm đo hoặc số cảm biến. Gói mua cho giai đoạn 1 có một trần, và trần ấy hiếm khi được ghi vào tài liệu bàn giao ở chỗ dễ thấy. Câu hỏi cần trả lời trước khi ký hợp đồng giai đoạn 1: trần là bao nhiêu điểm, nâng trần có phải mua lại từ đầu hay mua thêm phần chênh, và việc nâng trần có kéo theo nâng phiên bản phần mềm hay không — vì nâng phiên bản là một sự kiện phải thẩm định.
2. Công suất nguồn hút và hạ tầng mạng
Với kiến trúc dùng chân không trung tâm, thêm điểm đo nghĩa là thêm tải cho bơm và thêm nhánh cho đường ống. Một hệ được tính vừa khít cho số điểm giai đoạn 1 sẽ không gánh thêm được, và việc thay bơm trung tâm ở nhà máy đang chạy là công việc phải dừng toàn bộ mạng cảm biến. Đây là một trong những lý do khiến kiến trúc cảm biến có bơm tích hợp — mỗi điểm độc lập về nguồn hút — thường dễ mở rộng hơn, dù giá ban đầu trên mỗi điểm cao hơn. Các đánh đổi giữa ba kiến trúc hạ tầng đã được so trong bài cảm biến đếm hạt cố định: vacuum trung tâm, bơm tích hợp hay cấp nguồn qua mạng.
3. Dải địa chỉ và phân đoạn mạng
Mạng cảm biến thường được cấp một dải địa chỉ hẹp vừa đủ, đặt trong một phân đoạn riêng. Khi số điểm tăng gấp đôi, dải ấy có thể không còn chỗ, và việc đánh số lại địa chỉ đồng nghĩa với việc mọi ánh xạ điểm đo trong phần mềm phải được rà lại. Các hạng mục cần chốt với phòng IT ngay từ đầu đã được liệt kê trong bài tích hợp hệ giám sát hạt vào mạng nhà máy.
4. Công suất máy chủ và dung lượng lưu trữ
Lượng bản ghi tăng tuyến tính theo số điểm, nhưng chi phí truy vấn trên một cơ sở dữ liệu lớn thì không. Một hệ chạy mượt với hai mươi điểm có thể chậm rõ rệt ở sáu mươi điểm nếu máy chủ và chỉ mục không được tính cho quy mô đó. Triệu chứng điển hình: báo cáo tháng bắt đầu mất nhiều phút để dựng, rồi đội vận hành ngừng dựng báo cáo tháng.
Dữ liệu nền: thứ không mua lại được bằng tiền
Ba ràng buộc đầu đều gỡ được bằng ngân sách. Ràng buộc này thì không.
Ngưỡng cảnh báo và mức hành động của một khu vực chỉ có ý nghĩa khi chúng được đặt trên nền dữ liệu thật của chính khu vực ấy. Một khu vực mới đưa vào vận hành chưa có nền — nó chỉ có giới hạn của cấp sạch, vốn là trần chứ không phải mức bình thường. Trong vài tháng đầu, khu vực mới hoặc bị đặt ngưỡng quá rộng nên không phát hiện được gì, hoặc bị đặt ngưỡng quá chặt nên báo động liên tục và đội vận hành học được thói quen bỏ qua cảnh báo.
Cách xử lý duy nhất là bắt đầu thu dữ liệu nền sớm hơn thời điểm cần — cụ thể là chạy song song với giai đoạn chạy thử sản xuất, chứ không đợi tới lúc bàn giao. Điều này nghe hiển nhiên nhưng thường không xảy ra, vì hệ giám sát hay là hạng mục được lắp sau cùng, sau khi nhà xưởng xong và dây chuyền đã vào.

Thi công cạnh phòng sạch đang chạy
Giai đoạn 2 hầu như luôn có một đặc điểm mà giai đoạn 1 không có: công trường nằm ngay cạnh khu vực đang sản xuất, đôi khi chung một vách.
Ba đường ảnh hưởng cụ thể:
- Chấn động. Khoan, cắt, đóng — chấn động truyền qua kết cấu làm bong hạt đã lắng trên bề mặt phía trong phòng sạch đang chạy, gồm cả mặt trên trần kỹ thuật. Số đếm tăng mà không có nguyên nhân nào trong phòng.
- Chênh áp. Mở một lỗ xuyên vách, dù tạm thời, làm thay đổi cân bằng áp suất của cả cụm phòng. Hướng dòng khí giữa các cấp sạch có thể đảo trong vài phút mà không ai nhận ra.
- Người và vật tư đi lại. Nhà thầu ra vào theo lối khác, mang theo vật liệu chưa qua khâu làm sạch, và lịch làm việc không trùng lịch của nhà máy.
Điểm cần rút ra không phải là “phải chấp nhận số liệu xấu trong thời gian thi công”, mà là phải ghi nhận bối cảnh. Nếu nhật ký thi công và chuỗi dữ liệu hạt không được đối chiếu theo dấu thời gian, thì mỗi lần số đếm tăng, nhà máy phải mở một cuộc điều tra không cần thiết; và nguy hiểm hơn, một sự cố thật xảy ra trong giai đoạn ấy sẽ bị gán nhầm cho công trường rồi bỏ qua.
Thực hành tối thiểu: đưa lịch thi công vào cùng hệ thống ghi nhận sự kiện với dữ liệu hạt, và thêm điểm đo tạm ở ranh giới giữa khu thi công và khu đang chạy trong suốt thời gian thi công. Điểm đo tạm này là chỗ một máy xách tay hoặc một cảm biến đi mượn phát huy tác dụng, vì nó chỉ cần tồn tại vài tháng.

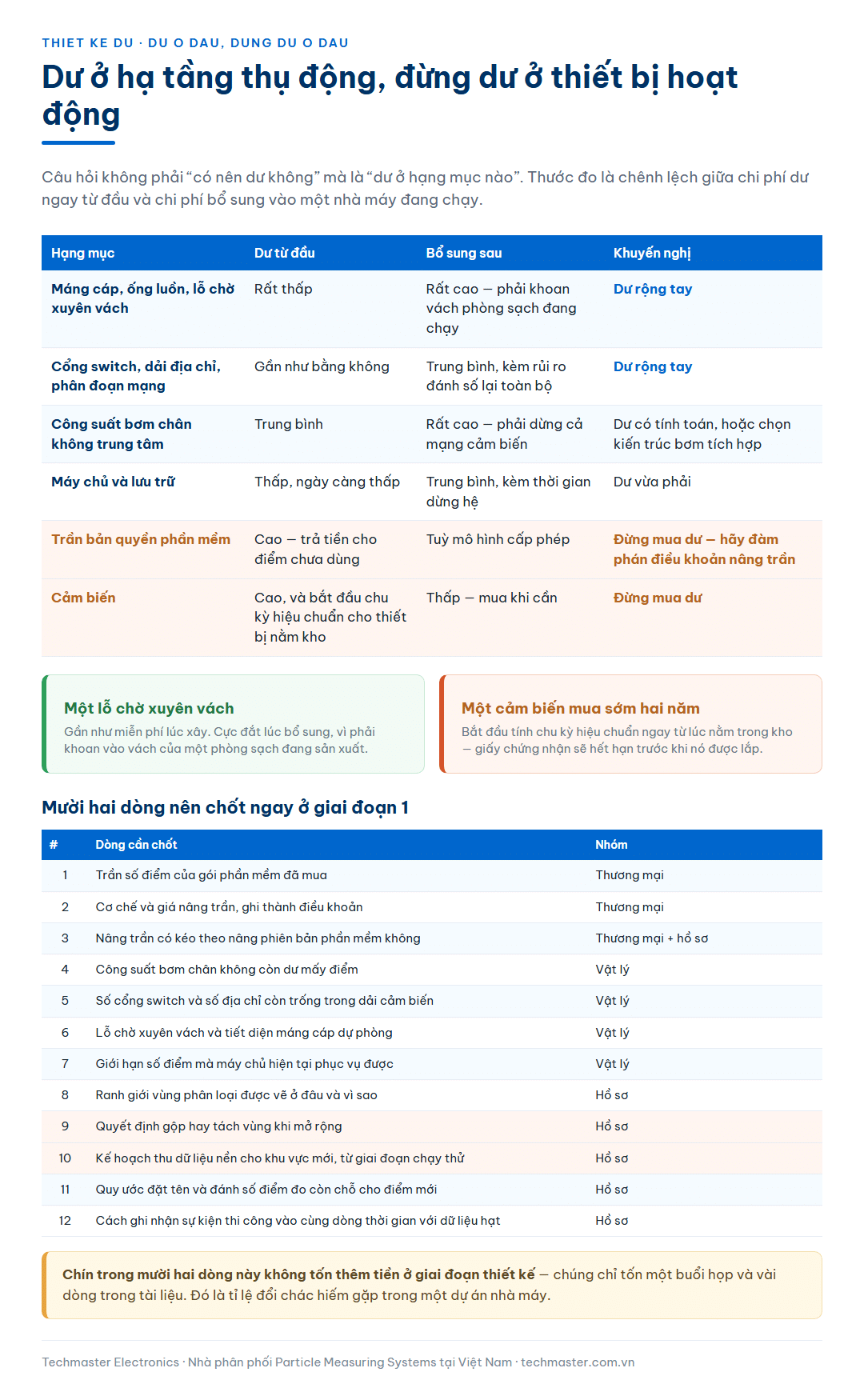

Thiết kế dư bao nhiêu là hợp lý
Câu hỏi tự nhiên tiếp theo: vậy nên dư bao nhiêu ở giai đoạn 1? Dư quá nhiều thì lãng phí vốn cho một giai đoạn 2 có thể không bao giờ tới.
Cách phân bổ thực dụng là tách theo chi phí biên của việc dư:
| Hạng mục | Chi phí để dư ngay từ đầu | Chi phí để bổ sung sau | Khuyến nghị |
|---|---|---|---|
| Máng cáp, ống luồn, lỗ chờ xuyên vách | Rất thấp — chỉ là kích thước lớn hơn | Rất cao — phải khoan vách phòng sạch đang chạy | Dư rộng tay |
| Cổng switch, dải địa chỉ, phân đoạn mạng | Gần như bằng không | Trung bình, kèm rủi ro đánh số lại | Dư rộng tay |
| Công suất bơm chân không trung tâm | Trung bình | Rất cao — phải dừng cả mạng cảm biến | Dư có tính toán, hoặc chọn kiến trúc bơm tích hợp |
| Máy chủ và lưu trữ | Thấp và ngày càng thấp | Trung bình, kèm thời gian dừng hệ | Dư vừa phải |
| Trần bản quyền phần mềm | Cao — trả tiền cho điểm chưa dùng | Tuỳ mô hình cấp phép | Đừng mua dư — hãy đàm phán điều khoản nâng trần |
| Cảm biến | Cao, và bắt đầu chu kỳ hiệu chuẩn cho thiết bị chưa dùng | Thấp — mua khi cần | Đừng mua dư |
Nguyên tắc rút gọn thành một câu: dư ở phần hạ tầng thụ động, đừng dư ở phần thiết bị hoạt động. Một cái lỗ chờ xuyên vách và mấy mét máng cáp gần như miễn phí lúc xây và cực đắt lúc bổ sung. Một cảm biến mua sớm hai năm thì bắt đầu tính chu kỳ hiệu chuẩn ngay từ lúc nằm trong kho — và giấy chứng nhận sẽ hết hạn trước khi nó được lắp.
Với phần bản quyền, điều đáng làm không phải mua dư mà là đưa vào hợp đồng một điều khoản định giá trước cho việc nâng trần. Lúc còn đang chọn nhà cung cấp, bạn có vị thế đàm phán; ba năm sau, khi hệ đã chạy và dữ liệu lịch sử đã nằm trong đó, vị thế ấy không còn. Điều này áp dụng cho mọi nền tảng giám sát, gồm cả các hệ dùng phần mềm phòng sạch như phần mềm phòng sạch dược phẩm PMS FacilityPro; so sánh giữa các cấp phần mềm trong cùng một hệ sinh thái đã được bàn trong bài so sánh phần mềm giám sát phòng sạch PMS FacilityPro và Facility Net.
Khi số điểm cần phủ tăng nhanh hơn ngân sách cảm biến — tình huống rất hay gặp ở giai đoạn 2 — kiến trúc đa tạp cho phép một máy đếm phục vụ luân phiên nhiều cổng lấy mẫu, chẳng hạn thiết bị đa tạp thông minh PMS ParticleSeeker. Cái giá phải trả là độ phân giải thời gian tại mỗi điểm, nên đây là lựa chọn hợp lý cho khu vực cần độ phủ hơn cần phản ứng tức thời. Với các điểm trọng yếu, cảm biến riêng như PMS Airnet II 501-4 vẫn là phương án đúng.

Danh mục mười hai dòng cho hồ sơ giai đoạn 1
Nếu nhà máy của bạn đang ở giai đoạn thiết kế và có khả năng mở rộng — tức gần như mọi dự án FDI — thì mười hai dòng sau nên xuất hiện trong hồ sơ ngay từ bây giờ. Chúng gần như không tốn gì lúc này.
| # | Dòng cần chốt | Nhóm |
|---|---|---|
| 1 | Trần số điểm của gói phần mềm đã mua | Thương mại |
| 2 | Cơ chế và giá nâng trần, ghi thành điều khoản | Thương mại |
| 3 | Nâng trần có kéo theo nâng phiên bản phần mềm không | Thương mại + hồ sơ |
| 4 | Công suất bơm chân không còn dư mấy điểm | Vật lý |
| 5 | Số cổng switch và số địa chỉ còn trống trong dải cảm biến | Vật lý |
| 6 | Lỗ chờ xuyên vách và tiết diện máng cáp dự phòng | Vật lý |
| 7 | Giới hạn số điểm mà máy chủ hiện tại phục vụ được | Vật lý |
| 8 | Ranh giới vùng phân loại được vẽ ở đâu và vì sao | Hồ sơ |
| 9 | Quyết định gộp hay tách vùng khi mở rộng, ghi vào tài liệu thiết kế | Hồ sơ |
| 10 | Kế hoạch thu dữ liệu nền cho khu vực mới, bắt đầu từ giai đoạn chạy thử | Hồ sơ |
| 11 | Quy ước đặt tên và đánh số điểm đo còn chỗ cho điểm mới | Hồ sơ |
| 12 | Cách ghi nhận sự kiện thi công vào cùng dòng thời gian với dữ liệu hạt | Hồ sơ |
Chín trong mười hai dòng này không tốn thêm tiền ở giai đoạn thiết kế — chúng chỉ tốn một buổi họp và vài dòng trong tài liệu. Đó là tỉ lệ đổi chác hiếm gặp trong một dự án nhà máy.
Techmaster Electronics là nhà phân phối uỷ quyền của Particle Measuring Systems tại Việt Nam, có phòng thí nghiệm hiệu chuẩn được ANAB (Hoa Kỳ) công nhận theo ISO/IEC 17025. Đội kỹ thuật hỗ trợ rà soát khả năng mở rộng của cấu hình đang dự kiến, tính công suất nguồn hút và hạ tầng mạng theo kịch bản giai đoạn 2, và tư vấn ranh giới vùng phân loại trước khi bản vẽ được chốt.
Câu hỏi thường gặp
Mở rộng phòng sạch có phải phân loại lại phần cũ không?
Tuỳ vào việc phần mở rộng được khai báo là cùng một vùng sạch hay một vùng riêng. Nếu gộp chung, vùng có diện tích mới nên lưới ô lấy mẫu được vẽ lại trên toàn bộ diện tích và bạn phải đo lại cả phần đang sản xuất. Nếu tách thành vùng riêng, bạn chỉ phân loại phần mới nhưng từ đó phải duy trì hai bộ hồ sơ song song. Quyết định này nên được chốt khi còn trên bản vẽ, vì vị trí cửa và ranh giới áp suất sẽ quyết định thay bạn nếu bạn không chốt.
Nên mua dư cảm biến ngay từ giai đoạn 1 để rẻ hơn không?
Thường là không nên. Cảm biến nằm trong kho vẫn bắt đầu chu kỳ hiệu chuẩn, nên giấy chứng nhận có thể hết hạn trước khi thiết bị được lắp, và bạn trả tiền hiệu chuẩn cho thiết bị chưa tạo ra dữ liệu nào. Chỗ nên dư là hạ tầng thụ động — máng cáp, ống luồn, lỗ chờ xuyên vách, cổng mạng, dải địa chỉ — vì những thứ đó gần như miễn phí lúc xây và rất đắt khi phải bổ sung vào một phòng sạch đang chạy.
Ngưỡng cảnh báo cho khu vực mới lấy ở đâu khi chưa có dữ liệu nền?
Không có cách nào lấy được ngay, và đó chính là vấn đề. Giới hạn của cấp sạch là trần, không phải mức bình thường của khu vực, nên dùng nó làm ngưỡng cảnh báo sẽ khiến hệ không phát hiện được gì. Cách xử lý là bắt đầu thu dữ liệu nền song song với giai đoạn chạy thử sản xuất, đặt ngưỡng tạm thời có ghi rõ là tạm thời, rồi rà lại sau khi đã có đủ chuỗi dữ liệu ở chế độ vận hành thật.
Thi công giai đoạn 2 làm số đếm ở khu cũ tăng, xử lý thế nào?
Đừng loại bỏ dữ liệu, hãy ghi nhận bối cảnh. Chấn động, thay đổi chênh áp và luồng người ra vào của công trường đều là nguyên nhân bên ngoài giải thích được, nhưng chỉ khi nhật ký thi công được đối chiếu với chuỗi dữ liệu hạt theo dấu thời gian. Nếu không làm việc đó, mỗi lần tăng đều phải điều tra lại từ đầu, và nguy hiểm hơn là một sự cố thật trong giai đoạn ấy sẽ bị gán nhầm cho công trường rồi bỏ qua.
Kiến trúc nào dễ mở rộng nhất cho một nhà máy chưa chắc về quy mô cuối?
Kiến trúc mà mỗi điểm đo càng ít phụ thuộc vào hạ tầng dùng chung càng dễ mở rộng. Cảm biến có bơm tích hợp chỉ cần nguồn điện và đường mạng, nên thêm điểm không đụng tới công suất bơm trung tâm và không phải dừng cả mạng cảm biến. Giá ban đầu trên mỗi điểm cao hơn, nhưng đó là khoản đổi lấy khả năng thêm điểm mà không phải mở lại một hạng mục hạ tầng đã nghiệm thu.
Có thể bạn quan tâm:
-
Không mua máy mới: thuê thiết bị, mua máy đã qua sử dụng hay thuê dịch vụ đo — ba con đường và cái giá của mỗi con đường
-
ISO 21501-2 và hiệu chuẩn máy đếm hạt trong dung dịch: vì sao chứng chỉ của máy đo khí không dùng thay được
-
Phòng sạch có khu vực nguy hiểm cháy nổ: phân vùng ATEX và chỗ đứng của máy đếm hạt
-
Nhà máy in 3D kim loại: khi bột vừa là sản phẩm vừa là chất nhiễm bẩn
-
Khí y tế bệnh viện: phép thử hạt bắt buộc không dùng máy đếm hạt — và chỗ duy nhất có con số
-
Thử nghiệm thành thạo cho phép đếm hạt: cùng một bộ số liệu, bốn thang điểm, bốn kết luận
