Khi nói tới phòng sạch ở Việt Nam, câu chuyện gần như luôn bắt đầu bằng bán dẫn. Nhưng nếu đếm số mét vuông phòng sạch thực sự được xây trong vài năm gần đây, ba nhóm ngành khác đang đóng góp phần đáng kể: dược phẩm nâng chuẩn lên EU-GMP, nhà máy pin lithium với phòng khô, và cụm thiết bị y tế cùng quang học chính xác. Ba nhóm này có động lực đầu tư khác nhau, tiêu chuẩn khác nhau, và — điều quan trọng với người lập dự án — yêu cầu hệ đo lường cũng khác nhau. Bài viết dựng lại bức tranh đó bằng những số liệu có nguồn công khai, và chỉ ra một quyết định thường bị đẩy xuống cuối dự án nhưng lại phải chốt từ rất sớm.
- Ba dòng vốn tạo ra phòng sạch mới
- Dược phẩm: đòn bẩy từ khung pháp lý mới
- Phòng sạch chiếm bao nhiêu trong suất đầu tư
- Nhà máy pin: phòng khô, không phải phòng sạch
- Thiết bị y tế và quang học chính xác
- Vì sao hệ đo phải chốt sớm hơn người ta tưởng
- Bốn quyết định nên chốt ở giai đoạn thiết kế
- Câu hỏi thường gặp

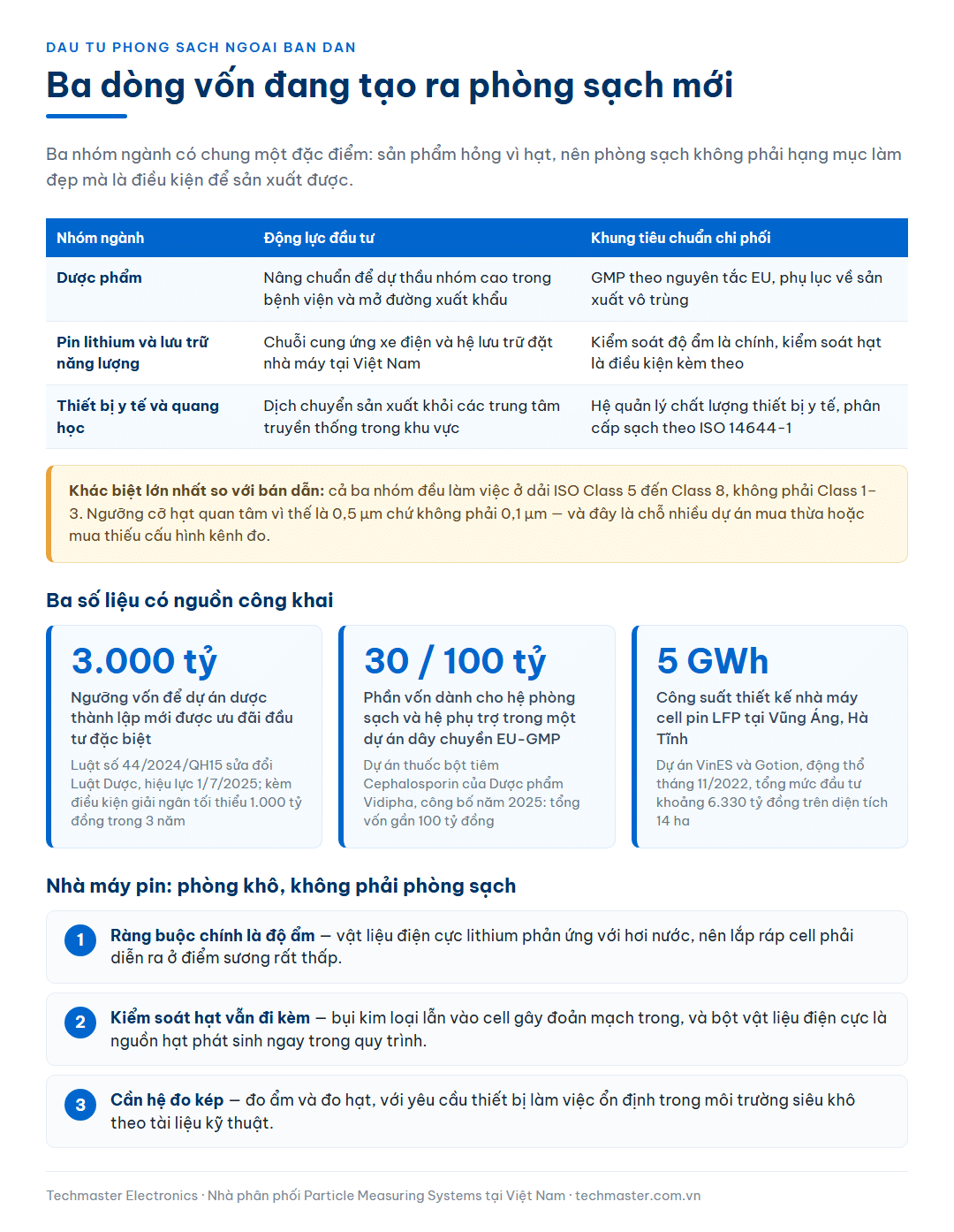

Ba dòng vốn tạo ra phòng sạch mới
Ba nhóm ngành dưới đây có chung một đặc điểm: sản phẩm của họ hỏng vì hạt, nên phòng sạch không phải hạng mục làm đẹp mà là điều kiện để sản xuất được.
| Nhóm ngành | Động lực đầu tư | Khung tiêu chuẩn chi phối |
|---|---|---|
| Dược phẩm | Nâng chuẩn để dự thầu nhóm cao trong bệnh viện và mở đường xuất khẩu | GMP theo nguyên tắc EU, phụ lục về sản xuất vô trùng |
| Pin lithium và lưu trữ năng lượng | Chuỗi cung ứng xe điện và hệ lưu trữ đặt nhà máy tại Việt Nam | Kiểm soát độ ẩm là chính, kiểm soát hạt là điều kiện kèm theo |
| Thiết bị y tế và quang học | Dịch chuyển sản xuất khỏi các trung tâm truyền thống trong khu vực | Hệ thống quản lý chất lượng thiết bị y tế, phân cấp sạch theo ISO 14644-1 |
Điểm khác biệt lớn nhất so với bán dẫn: cả ba nhóm này đều làm việc ở các cấp sạch ISO Class 5 đến Class 8, chứ không phải Class 1–3. Ngưỡng cỡ hạt quan tâm vì thế cũng khác — 0,5 µm là ngưỡng chính, không phải 0,1 µm. Điều này ảnh hưởng trực tiếp tới việc chọn thiết bị đo, và là chỗ nhiều dự án mua thừa hoặc mua thiếu.

Dược phẩm: đòn bẩy từ khung pháp lý mới
Luật sửa đổi, bổ sung một số điều của Luật Dược số 44/2024/QH15 có hiệu lực từ ngày 1 tháng 7 năm 2025 bổ sung một cơ chế đáng chú ý cho ngành: dự án đầu tư thành lập mới trong phát triển công nghiệp dược có tổng vốn đầu tư từ 3.000 tỷ đồng trở lên, và thực hiện giải ngân tối thiểu 1.000 tỷ đồng trong thời hạn 3 năm kể từ ngày được cấp Giấy chứng nhận đăng ký đầu tư hoặc chấp thuận chủ trương đầu tư, thì được áp dụng ưu đãi và hỗ trợ đầu tư đặc biệt.
Ý nghĩa của con số này không nằm ở bản thân mức ưu đãi mà ở tín hiệu chính sách: nhà nước đang khuyến khích các dự án dược quy mô lớn thay vì nhiều nhà máy nhỏ. Dự án quy mô lớn kéo theo diện tích phòng sạch lớn hơn, số phòng phân cấp nhiều hơn, và — điểm liên quan trực tiếp tới bài này — số điểm giám sát môi trường tăng theo cấp số nhân chứ không tuyến tính, vì mỗi khu vực phân cấp lại cần bộ điểm đo riêng.
Song song với dòng dự án mới là dòng nâng cấp dây chuyền hiện hữu lên chuẩn EU-GMP. Đây thực chất là hai bài toán kỹ thuật khác nhau: xây mới cho phép thiết kế hệ giám sát ngay từ bản vẽ, còn nâng cấp phải luồn cảm biến và đường ống lấy mẫu vào một nhà xưởng đang chạy — khó hơn nhiều và tốn hơn nhiều so với dự toán ban đầu.

Phòng sạch chiếm bao nhiêu trong suất đầu tư
Câu hỏi mà chủ đầu tư nào cũng hỏi nhưng ít có số liệu công khai để trả lời. Một ví dụ có công bố: theo thông tin doanh nghiệp công bố năm 2025, Dược phẩm Vidipha huy động gần 100 tỷ đồng cho dự án dây chuyền thuốc bột tiêm Cephalosporin đạt chuẩn EU-GMP, trong đó khoảng 40 tỷ đồng dành cho thiết bị và chi phí xây dựng, còn khoảng 30 tỷ đồng dành cho hệ thống phòng sạch và các hệ phụ trợ.
Tỉ lệ đó — gần một phần ba tổng vốn dự án cho riêng phòng sạch và hệ phụ trợ — là con số đáng để tham chiếu khi lập dự toán, dù mỗi dự án một khác tuỳ dạng bào chế và cấp sạch yêu cầu. Nó cũng giải thích vì sao phòng sạch không nên bị coi là hạng mục có thể cắt giảm khi ngân sách căng: cắt ở đây thường có nghĩa là hạ cấp sạch, tức thay đổi cả phạm vi sản phẩm mà nhà máy được phép sản xuất.
Trong cơ cấu chi phí đó, hệ giám sát môi trường chiếm một phần nhỏ so với hệ xử lý không khí, nhưng lại là phần quyết định nhà máy có chứng minh được cấp sạch của mình hay không.
Nhà máy pin: phòng khô, không phải phòng sạch
Nhóm thứ hai có logic hoàn toàn khác. Dự án nhà máy sản xuất cell pin LFP của VinES và Gotion tại Khu kinh tế Vũng Áng, Hà Tĩnh được động thổ tháng 11 năm 2022 với tổng mức đầu tư khoảng 6.330 tỷ đồng, diện tích 14 ha và công suất thiết kế 5 GWh mỗi năm.
Điều làm nhà máy pin khác biệt là ràng buộc chính không phải hạt mà là độ ẩm. Vật liệu điện cực lithium phản ứng với hơi nước, nên các công đoạn lắp ráp cell phải diễn ra trong phòng khô — môi trường có điểm sương thấp hơn rất nhiều so với phòng sạch dược thông thường. Hạ ẩm tới mức đó là bài toán năng lượng lớn, và chính vì thế phòng khô thường có suất tiêu thụ điện cao hơn hẳn phòng sạch cùng diện tích.
Nhưng kiểm soát hạt vẫn đi kèm, vì hai lý do kỹ thuật: bụi kim loại lẫn vào cell là nguyên nhân gây đoản mạch trong, và bột vật liệu điện cực phát sinh ngay trong quy trình là nguồn hạt nội sinh. Kết quả là nhà máy pin cần hệ đo kép — đo ẩm và đo hạt — với yêu cầu bổ sung là thiết bị phải làm việc ổn định trong môi trường siêu khô, điều không phải máy đếm hạt nào cũng đảm bảo theo tài liệu kỹ thuật của mình.

Thiết bị y tế và quang học chính xác
Nhóm thứ ba ít được nhắc tới nhưng đang mở rộng đều: sản xuất vật tư tiêu hao y tế, dụng cụ dùng một lần, ống tiêm, bộ dây truyền dịch, cùng cụm quang học chính xác như thấu kính và mô-đun camera.
Đặc điểm chung của nhóm này là cấp sạch không quá cao — thường ISO Class 7 tới Class 8 cho khu vực lắp ráp — nhưng diện tích lớn và nhịp sản xuất nhanh. Với quang học, hạt cỡ chục micromet bám lên bề mặt thấu kính đã đủ tạo khuyết tật nhìn thấy được, nên ngưỡng cỡ hạt lớn lại quan trọng hơn ngưỡng dưới micromet — ngược hẳn với trực giác hình thành từ ngành bán dẫn.
Với dạng nhà máy này, chiến lược đo hợp lý thường là kết hợp: một số ít điểm giám sát cố định ở khu vực trọng yếu, cộng với máy cầm tay lưu lượng cao đi khảo sát định kỳ toàn mặt bằng. Máy đếm hạt tiểu phân PMS Lasair Pro 350 với lưu lượng 1,77 CFM tương đương 50 lít/phút thuộc nhóm phục vụ khảo sát diện rộng, vì thời gian lấy mẫu mỗi điểm ngắn hơn đáng kể so với máy lưu lượng tiêu chuẩn.

Vì sao hệ đo phải chốt sớm hơn người ta tưởng
Trong hầu hết dự án, thiết bị đo là hạng mục mua sau cùng — sau khi nhà xưởng xong, hệ xử lý không khí chạy thử, dây chuyền lắp đặt. Cách làm này tạo ra ba khoản phát sinh lặp đi lặp lại:
- Không có đường ống và nguồn cho cảm biến cố định. Cảm biến lắp cố định cần điểm nguồn, cần đường mạng và, tuỳ kiến trúc, cần đường chân không. Ba thứ này thuộc phần cơ điện, đã thi công và nghiệm thu xong từ trước. Bổ sung sau nghĩa là đục trần phòng sạch đã hoàn thiện.
- Vị trí điểm đo không khớp với đánh giá rủi ro. Khi hệ đo được chọn sau, điểm đo có xu hướng đặt ở chỗ dễ lắp thay vì chỗ rủi ro cao — và đây là điều thanh tra sẽ hỏi tới.
- Thời gian giao hàng và hiệu chuẩn rơi vào đường găng. Thiết bị đo phải có giấy hiệu chuẩn hợp lệ trước khi bắt đầu thẩm định. Nếu đặt hàng muộn, chính thiết bị đo lại là thứ làm chậm mốc chạy thử.
Chọn kiến trúc hệ đo từ giai đoạn thiết kế không có nghĩa là phải mua sớm. Nó có nghĩa là bản vẽ cơ điện đã chừa sẵn chỗ, và dự toán đã có dòng ngân sách tương ứng.

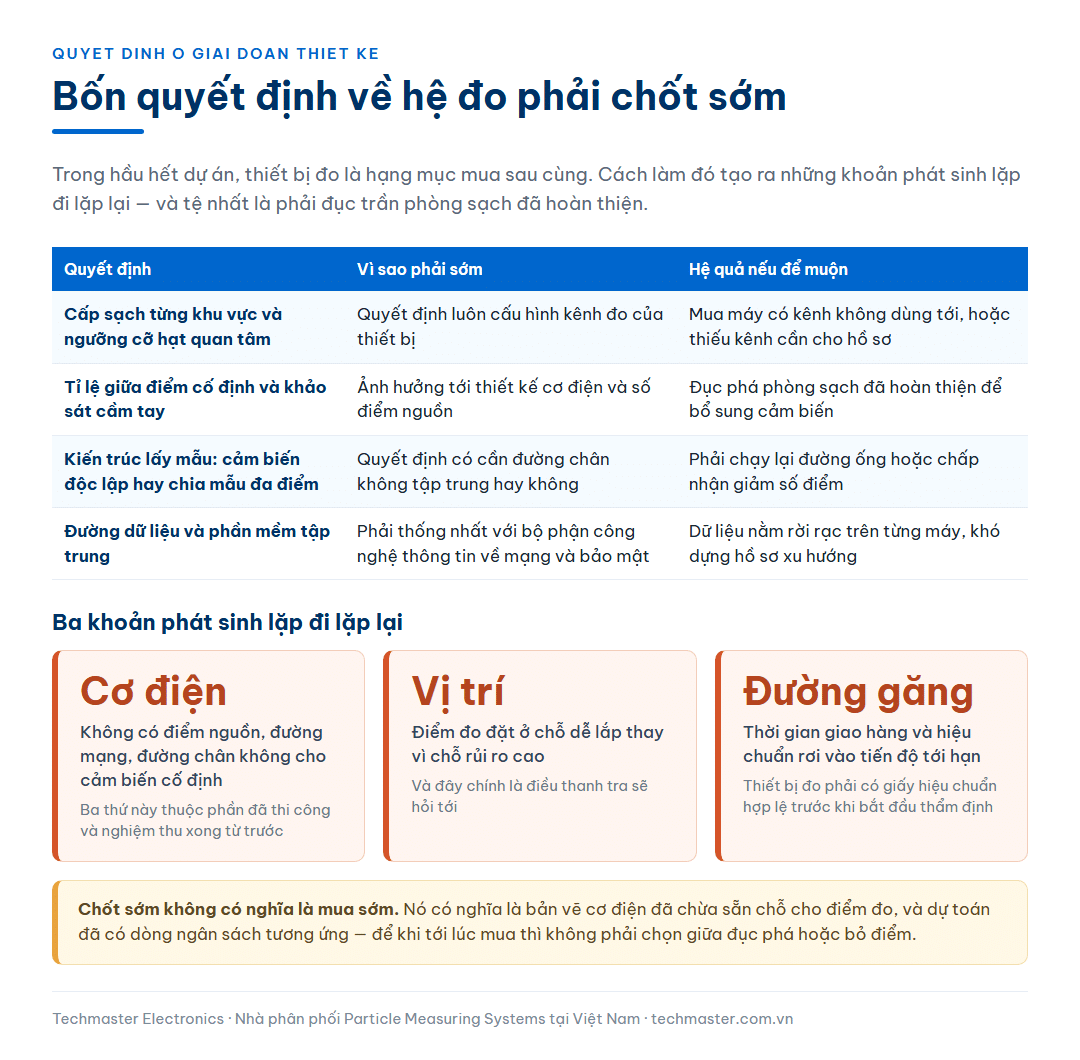

Bốn quyết định nên chốt ở giai đoạn thiết kế
| Quyết định | Vì sao phải sớm | Hệ quả nếu để muộn |
|---|---|---|
| Cấp sạch từng khu vực và ngưỡng cỡ hạt quan tâm | Quyết định luôn cấu hình kênh đo của thiết bị | Mua máy có kênh không dùng tới, hoặc thiếu kênh cần cho hồ sơ |
| Tỉ lệ giữa điểm cố định và khảo sát cầm tay | Ảnh hưởng tới thiết kế cơ điện và số điểm nguồn | Đục phá phòng sạch đã hoàn thiện để bổ sung cảm biến |
| Kiến trúc lấy mẫu: cảm biến độc lập hay chia mẫu đa điểm | Quyết định có cần đường chân không tập trung hay không | Phải chạy lại đường ống hoặc chấp nhận giảm số điểm |
| Đường dữ liệu và phần mềm tập trung | Phải thống nhất với bộ phận công nghệ thông tin về mạng và bảo mật | Dữ liệu nằm rời rạc trên từng máy, khó dựng hồ sơ xu hướng |
Về mặt thiết bị, ba nhóm ngành trên hội tụ vào một dải cấu hình khá giống nhau. Cảm biến cố định cho điểm giám sát liên tục như máy đếm hạt tiểu phân PMS IsoAir Pro Plus hoặc máy đếm hạt tiểu phân PMS Airnet II 310-4 phù hợp với dải ISO Class 5–8 mà cả ba nhóm đều làm việc. Máy cầm tay như máy đếm hạt tiểu phân PMS Lasair III 310B phục vụ phân loại định kỳ và điều tra sự cố. Phần mềm tập trung như PMS Facility Net gom dữ liệu hạt cùng nhiệt độ, độ ẩm và chênh áp — đặc biệt có ý nghĩa với nhà máy pin, nơi dữ liệu ẩm và dữ liệu hạt phải đọc cùng nhau mới hiểu được chuyện gì đang xảy ra.
Câu hỏi thường gặp
Ngoài bán dẫn thì ngành nào đang xây nhiều phòng sạch nhất ở Việt Nam?
Ba nhóm nổi bật là dược phẩm nâng chuẩn lên GMP theo nguyên tắc EU, nhà máy pin lithium với khu vực phòng khô, và cụm sản xuất thiết bị y tế cùng quang học chính xác. Cả ba đều làm việc chủ yếu ở dải ISO Class 5 đến Class 8, tức ngưỡng cỡ hạt quan tâm thường là 0,5 µm chứ không phải 0,1 µm như trong nhà máy bán dẫn.
Phòng sạch chiếm bao nhiêu phần trăm vốn đầu tư một nhà máy dược?
Không có tỉ lệ chuẩn vì phụ thuộc dạng bào chế và cấp sạch. Một ví dụ có công bố: dự án dây chuyền thuốc bột tiêm Cephalosporin đạt EU-GMP của Dược phẩm Vidipha công bố năm 2025 có tổng vốn gần 100 tỷ đồng, trong đó khoảng 30 tỷ đồng dành cho hệ thống phòng sạch và hệ phụ trợ — gần một phần ba tổng vốn dự án.
Phòng khô nhà máy pin có phải là phòng sạch không?
Không hoàn toàn. Ràng buộc chính của phòng khô là độ ẩm cực thấp để bảo vệ vật liệu điện cực lithium, chứ không phải cấp sạch hạt. Tuy vậy kiểm soát hạt vẫn cần thiết vì bụi kim loại lẫn vào cell có thể gây đoản mạch trong, và bột vật liệu điện cực phát sinh ngay trong quy trình. Nhà máy pin do đó thường cần đo cả ẩm lẫn hạt, với thiết bị chịu được môi trường siêu khô.
Khung pháp lý mới có ảnh hưởng gì tới quy mô dự án dược?
Luật sửa đổi, bổ sung một số điều của Luật Dược số 44/2024/QH15, hiệu lực từ ngày 1 tháng 7 năm 2025, dành ưu đãi và hỗ trợ đầu tư đặc biệt cho dự án thành lập mới trong phát triển công nghiệp dược có tổng vốn từ 3.000 tỷ đồng trở lên và giải ngân tối thiểu 1.000 tỷ đồng trong 3 năm. Tín hiệu chính sách này khuyến khích dự án quy mô lớn, kéo theo diện tích phòng sạch và số điểm giám sát môi trường tăng lên đáng kể.
Nên chọn thiết bị đo ở giai đoạn nào của dự án?
Kiến trúc hệ đo nên chốt ở giai đoạn thiết kế, không phải giai đoạn mua sắm cuối. Lý do là cảm biến cố định cần điểm nguồn, đường mạng và tuỳ kiến trúc cần đường chân không — đều thuộc phần cơ điện đã thi công từ trước. Chốt sớm không có nghĩa mua sớm, mà là bản vẽ đã chừa chỗ và dự toán đã có dòng ngân sách tương ứng.
Techmaster Electronics là nhà phân phối uỷ quyền của Particle Measuring Systems tại Việt Nam, có phòng thí nghiệm hiệu chuẩn được ANAB (Hoa Kỳ) công nhận theo ISO/IEC 17025. Đội kỹ thuật hỗ trợ dựng kiến trúc hệ giám sát ngay từ giai đoạn thiết kế, ước lượng số điểm đo theo phân cấp sạch và lập kế hoạch hiệu chuẩn khớp với mốc thẩm định của dự án.
