Phần lớn tài liệu về phòng sạch ngầm giả định một điều: nhà máy tự thiết kế và tự sở hữu vỏ nhà xưởng của mình. Nhưng đó không còn là cách phổ biến nhất để một dự án sản xuất bắt đầu tại Việt Nam. Theo báo cáo của Cushman & Wakefield công bố tháng 11/2025 cho quý III/2025, 54 % dự án sản xuất được cấp phép mới chọn thuê nhà xưởng xây sẵn thay vì mua đất và tự xây. Khi vỏ nhà máy thuộc về người khác, gần như mọi giả định của một chương trình kiểm soát nhiễm bẩn đều phải viết lại — trong khi trách nhiệm chứng minh môi trường đạt yêu cầu thì không dịch chuyển đi đâu cả. Bài viết chỉ ra bốn thứ thực sự thay đổi, và những gì cần đưa vào phụ lục hợp đồng thuê trước khi ký.
- Ba mô hình vào Việt Nam và điều mỗi mô hình đánh đổi
- Thứ duy nhất không đổi: nghĩa vụ chứng minh
- Bốn thứ đổi khi vỏ nhà máy không thuộc về bạn
- Dữ liệu cần có trước khi ký hợp đồng thuê
- Toà nhà nhiều người thuê: hàng xóm là một biến số
- Thời hạn thuê so với vòng đời thiết bị đo
- Ánh xạ mô hình thuê sang kiến trúc hệ đo
- Rút ngắn được thời gian xây, không rút ngắn được thời gian chứng minh
- Chín điều nên đưa vào phụ lục hợp đồng thuê
- Câu hỏi thường gặp

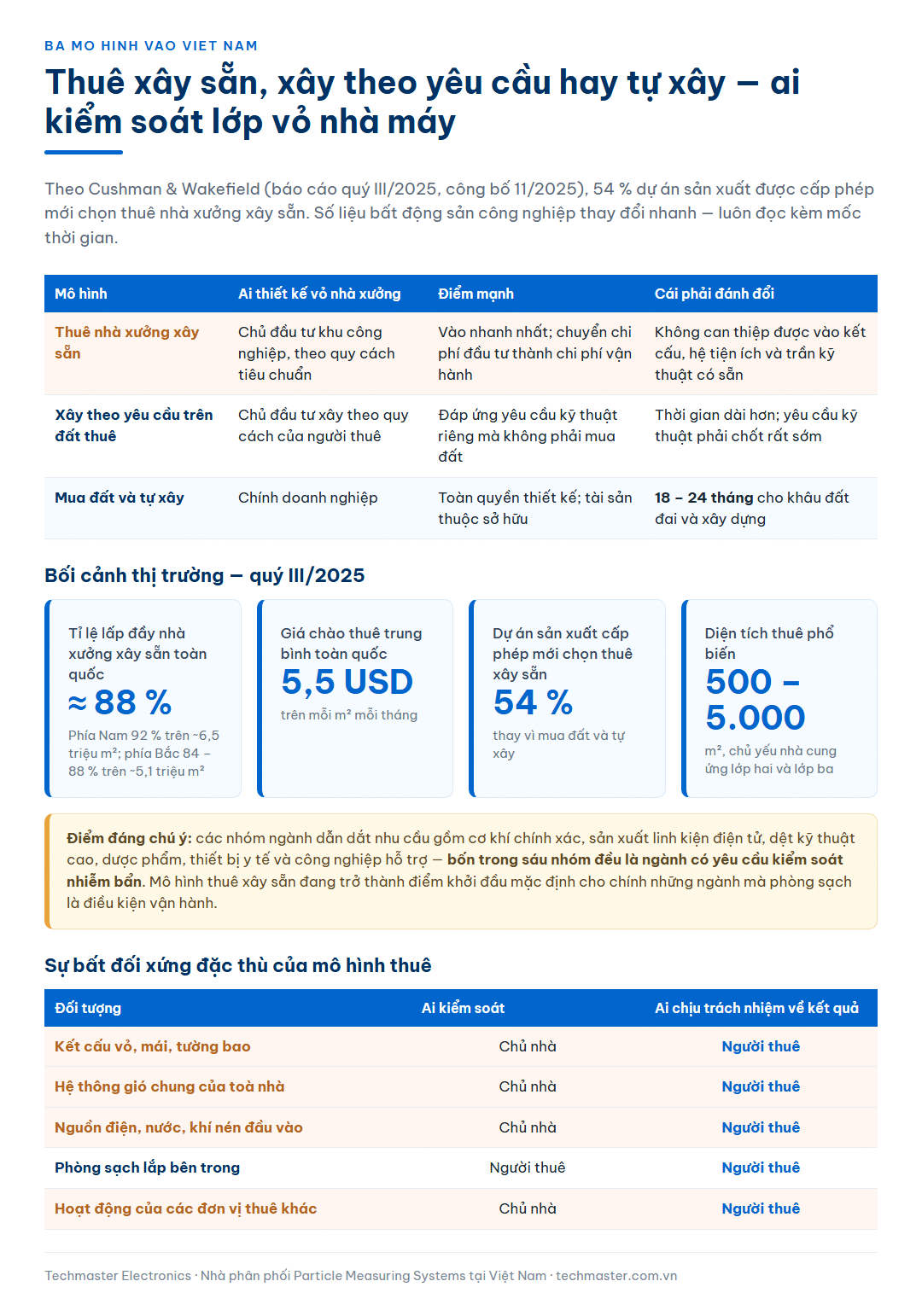

Ba mô hình vào Việt Nam và điều mỗi mô hình đánh đổi
Thị trường bất động sản công nghiệp Việt Nam hiện cung cấp ba đường vào, và chúng khác nhau ở chỗ ai kiểm soát lớp vỏ vật lý của nhà máy.
| Mô hình | Ai thiết kế vỏ nhà xưởng | Điểm mạnh | Cái phải đánh đổi |
|---|---|---|---|
| Thuê nhà xưởng xây sẵn | Chủ đầu tư khu công nghiệp, theo quy cách tiêu chuẩn | Vào nhanh nhất; chuyển chi phí đầu tư thành chi phí vận hành | Không can thiệp được vào kết cấu, hệ tiện ích và trần kỹ thuật có sẵn |
| Xây theo yêu cầu trên đất thuê | Chủ đầu tư xây theo quy cách của người thuê | Đáp ứng được yêu cầu kỹ thuật riêng mà vẫn không phải mua đất | Thời gian dài hơn; yêu cầu kỹ thuật phải chốt rất sớm |
| Mua đất và tự xây | Chính doanh nghiệp | Toàn quyền thiết kế; tài sản thuộc sở hữu | Theo Cushman & Wakefield, mô hình truyền thống này cần khoảng 18 – 24 tháng cho khâu đất đai và xây dựng |
Vài con số thị trường để định vị bối cảnh, tất cả theo báo cáo quý III/2025 của Cushman & Wakefield (công bố tháng 11/2025) — số liệu thị trường bất động sản công nghiệp thay đổi nhanh nên cần đọc kèm mốc thời gian:
- Tỉ lệ lấp đầy nhà xưởng xây sẵn trên toàn quốc trung bình khoảng 88 %; vùng kinh tế trọng điểm phía Nam đạt 92 % trên nguồn cung khoảng 6,5 triệu m², vùng phía Bắc ở mức 84 – 88 % trên khoảng 5,1 triệu m².
- Giá chào thuê trung bình toàn quốc quanh mức 5,5 USD/m²/tháng.
- Diện tích thuê phổ biến nằm trong khoảng 500 – 5.000 m², phục vụ chủ yếu nhóm nhà cung ứng lớp hai và lớp ba.
- Các nhóm ngành dẫn dắt nhu cầu gồm cơ khí chính xác, sản xuất linh kiện điện tử, dệt kỹ thuật cao, dược phẩm, thiết bị y tế và công nghiệp hỗ trợ.
Điểm đáng chú ý với chủ đề của bài viết này: bốn trong sáu nhóm ngành dẫn dắt nhu cầu đều là ngành có yêu cầu kiểm soát nhiễm bẩn. Nói cách khác, mô hình thuê nhà xưởng xây sẵn đang trở thành điểm khởi đầu mặc định cho chính những ngành mà phòng sạch là điều kiện vận hành, chứ không phải cho những ngành sản xuất thông thường. Bối cảnh dòng vốn rộng hơn đã được phân tích trong bài về làn sóng FDI bán dẫn và điện tử vào Việt Nam.
Thứ duy nhất không đổi: nghĩa vụ chứng minh
Trước khi bàn tới những gì thay đổi, cần chốt một điều không thay đổi: trách nhiệm chứng minh môi trường sản xuất đạt yêu cầu luôn thuộc về doanh nghiệp sản xuất, không bao giờ thuộc về chủ nhà. Không có cơ quan quản lý hay khách hàng nào chấp nhận lập luận rằng hệ thông gió là của bên cho thuê nên số liệu môi trường không phải trách nhiệm của bên sản xuất.
Điều đó tạo ra một sự bất đối xứng đặc thù của mô hình thuê:
| Đối tượng | Ai kiểm soát | Ai chịu trách nhiệm về kết quả |
|---|---|---|
| Kết cấu vỏ, mái, tường bao | Chủ nhà | Người thuê |
| Hệ thông gió chung của toà nhà | Chủ nhà | Người thuê |
| Nguồn điện, nước, khí nén đầu vào | Chủ nhà | Người thuê |
| Phòng sạch lắp bên trong | Người thuê | Người thuê |
| Hoạt động của các đơn vị thuê khác | Chủ nhà | Người thuê |
Bốn trong năm dòng có cột giữa và cột phải không trùng nhau. Toàn bộ phần còn lại của bài viết là về cách thu hẹp khoảng cách đó bằng dữ liệu và bằng điều khoản hợp đồng — hai công cụ duy nhất mà người thuê thực sự có.
Bốn thứ đổi khi vỏ nhà máy không thuộc về bạn
1. Phòng sạch trở thành hai lớp môi trường, không phải một
Trong nhà máy tự xây, phòng sạch thường là một phần liền mạch của thiết kế: hệ thông gió, chênh áp và cấp lọc được tính cho cả công trình. Trong nhà xưởng thuê, cấu hình gần như luôn là một phòng sạch mô-đun đặt bên trong một vỏ nhà xưởng công nghiệp thông thường. Điều này tạo ra hai lớp môi trường với hai chế độ kiểm soát khác hẳn nhau, và ranh giới giữa chúng — vách mô-đun, chốt gió, cửa nhận hàng — trở thành nơi tập trung rủi ro.
Hệ quả trực tiếp cho chương trình đo: cần một tập điểm đo ở lớp ngoài, tức trong không gian nhà xưởng bao quanh phòng sạch, chứ không chỉ ở bên trong. Lớp ngoài quyết định tải bụi mà hệ lọc của phòng sạch phải gánh; khi số đếm bên trong dịch lên mà không rõ nguyên nhân, dữ liệu lớp ngoài là thứ duy nhất phân biệt được “nguồn phát sinh bên trong” với “tải đầu vào tăng”.
2. Không thể sửa nguyên nhân, chỉ có thể phát hiện sớm
Trong nhà máy tự sở hữu, khi phát hiện khí tươi lấy vào quá bẩn, phương án xử lý là nâng cấp cấp lọc đầu vào. Trong nhà xưởng thuê, phương án đó phải đi qua chủ nhà, thường mất hàng tháng, và đôi khi không được chấp thuận vì ảnh hưởng tới các đơn vị thuê khác. Khi khả năng can thiệp bị giới hạn, giá trị của việc phát hiện sớm tăng lên tương ứng — vì thứ duy nhất người thuê hoàn toàn kiểm soát được là phản ứng của chính mình: dừng công đoạn nhạy cảm, đổi lịch sản xuất, tăng tần suất vệ sinh, hoặc bổ sung cấp lọc cục bộ trong phạm vi của mình.
Đây là lập luận thực dụng nhất cho việc lắp cảm biến cố định ngay từ đầu ở mô hình thuê, thay vì chỉ đo định kỳ bằng máy xách tay. Một cảm biến như thiết bị đếm hạt tiểu phân PMS Airnet II 501-4 đặt ở đường khí cấp cho khu vực tới hạn cho biết tải đầu vào đang thay đổi trước khi hậu quả xuất hiện trên sản phẩm; còn thiết bị đếm hạt tiểu phân PMS IsoAir 310P thuộc lớp cảm biến từ xa có chi phí trên mỗi điểm thấp hơn, phù hợp để phủ các vị trí phụ trợ như chốt gió, hành lang và khu vực nhận hàng — chính những nơi mà ranh giới giữa hai lớp môi trường bị xuyên qua nhiều lần mỗi ngày.
3. Dữ liệu nền trở thành công cụ đàm phán
Trong mô hình sở hữu, dữ liệu môi trường phục vụ nội bộ. Trong mô hình thuê, nó có thêm một vai trò thứ hai: bằng chứng trong quan hệ hợp đồng với chủ nhà. Khi đề nghị chủ nhà thay bộ lọc của hệ thông gió chung hay xử lý một nguồn bụi từ khu vực lân cận, một chuỗi dữ liệu liên tục có mốc thời gian là căn cứ hoàn toàn khác so với một lời phàn nàn định tính. Điều này thay đổi cách thiết kế chương trình đo: cần một số điểm đặt ở ranh giới trách nhiệm — tại cửa lấy khí tươi, tại điểm khí cấp vào khu vực thuê — chứ không chỉ tại các điểm gần sản phẩm.
4. Kiến trúc hệ đo phải tính tới khả năng tháo dỡ
Hợp đồng thuê nhà xưởng thường có kỳ hạn ngắn hơn vòng đời hữu ích của thiết bị đo. Một hệ giám sát được thiết kế như hạ tầng cố định — đường ống lấy mẫu chôn trong trần, tủ điều khiển gắn vào kết cấu — sẽ trở thành khoản đầu tư bị mắc kẹt khi doanh nghiệp chuyển sang mặt bằng khác. Phần này được bàn kỹ ở mục dưới.

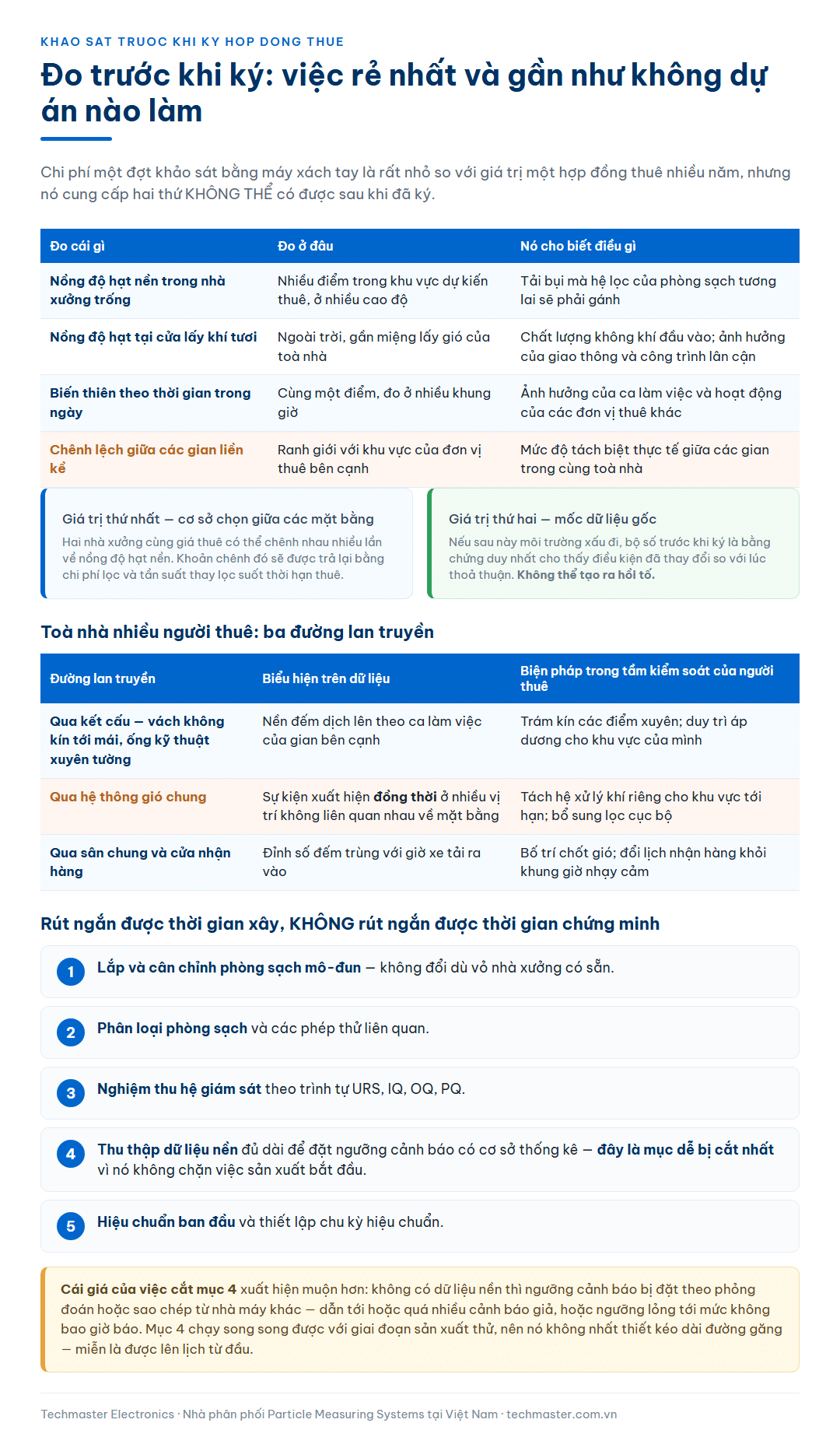

Dữ liệu cần có trước khi ký hợp đồng thuê
Đây là khuyến nghị có giá trị cao nhất trong cả bài, và cũng là việc hầu như không dự án nào làm: đo trước khi ký. Chi phí của một đợt khảo sát bằng máy xách tay là rất nhỏ so với giá trị của một hợp đồng thuê nhiều năm, nhưng nó cung cấp hai thứ không thể có được sau khi đã ký.
| Đo cái gì | Đo ở đâu | Nó cho biết điều gì |
|---|---|---|
| Nồng độ hạt nền trong nhà xưởng trống | Nhiều điểm trong khu vực dự kiến thuê, ở nhiều cao độ | Tải bụi mà hệ lọc của phòng sạch tương lai sẽ phải gánh |
| Nồng độ hạt tại cửa lấy khí tươi | Ngoài trời, gần miệng lấy gió của toà nhà | Chất lượng không khí đầu vào; ảnh hưởng của giao thông và công trình lân cận |
| Biến thiên theo thời gian trong ngày | Cùng một điểm, đo ở nhiều khung giờ | Ảnh hưởng của ca làm việc và hoạt động của các đơn vị thuê khác |
| Chênh lệch giữa các gian liền kề | Ranh giới với khu vực của đơn vị thuê bên cạnh | Mức độ tách biệt thực tế giữa các gian trong cùng toà nhà |
Một đợt khảo sát như vậy chỉ cần một máy đếm hạt xách tay có lưu lượng đủ để phủ được mặt bằng lớn trong thời gian hợp lý — chẳng hạn máy đếm hạt tiểu phân PMS Lasair Pro 350 — cùng một kế hoạch điểm đo đơn giản. Hai giá trị thu được:
- Cơ sở kỹ thuật để chọn giữa nhiều mặt bằng. Hai nhà xưởng cùng giá thuê có thể chênh nhau nhiều lần về nồng độ hạt nền, và khoản chênh đó sẽ được trả lại bằng chi phí lọc và tần suất thay lọc trong suốt thời hạn thuê.
- Mốc dữ liệu gốc. Nếu sau này môi trường xấu đi, bộ số trước khi ký là bằng chứng duy nhất cho thấy điều kiện đã thay đổi so với lúc thoả thuận — thứ không thể tạo ra hồi tố.
Toà nhà nhiều người thuê: hàng xóm là một biến số
Trong nhà máy tự sở hữu, mọi nguồn phát sinh hạt trong khuôn viên đều nằm dưới quyền kiểm soát của doanh nghiệp. Trong một toà nhà xưởng nhiều gian cho thuê, gian bên cạnh có thể là một xưởng gia công cơ khí, một cơ sở dệt hoặc một kho hàng có xe nâng chạy liên tục — và danh tính của hàng xóm có thể thay đổi giữa kỳ hạn thuê mà người thuê không có tiếng nói.
Ba đường lan truyền cần được xem xét cụ thể:
| Đường lan truyền | Biểu hiện trên dữ liệu | Biện pháp trong tầm kiểm soát của người thuê |
|---|---|---|
| Qua kết cấu — vách ngăn không kín tới mái, đường ống kỹ thuật xuyên tường | Nền đếm ở gian mình dịch lên theo ca làm việc của gian bên cạnh | Trám kín các điểm xuyên; duy trì áp dương cho khu vực của mình |
| Qua hệ thông gió chung | Sự kiện xuất hiện đồng thời ở nhiều vị trí không liên quan nhau về mặt bằng | Tách hệ xử lý khí riêng cho khu vực tới hạn; bổ sung lọc cục bộ |
| Qua sân chung và cửa nhận hàng | Đỉnh số đếm trùng với giờ xe tải ra vào | Bố trí chốt gió; đổi lịch nhận hàng khỏi khung giờ nhạy cảm |
Trong cả ba trường hợp, việc phân biệt “nguồn từ bên ngoài” với “nguồn từ chính hoạt động của mình” đòi hỏi dữ liệu ở nhiều vị trí cùng lúc — một sự kiện xuất hiện đồng thời ở các vị trí xa nhau về mặt bằng thì gần như chắc chắn đến từ hệ thông gió chung hoặc từ bên ngoài. Đây là bài toán mà một máy xách tay đi rà từng điểm không giải được, vì nó chỉ đo một chỗ tại một thời điểm. Với các khu vực cần nhiều điểm mà không cần một cảm biến riêng cho mỗi điểm, giải pháp chia mẫu tuần tự bằng bộ đa tạp như bộ chia mẫu khí đa điểm PMS AM LL 16/32 là cách cân bằng giữa độ phủ và chi phí — với điều kiện chấp nhận rằng các điểm được đo luân phiên chứ không thật sự đồng thời. Cách cân nhắc giữa cảm biến riêng, đa tạp và máy di động được phân tích trong bài về chi phí sở hữu hệ giám sát hạt nhiều điểm.
Thời hạn thuê so với vòng đời thiết bị đo
Một cảm biến đếm hạt được hiệu chuẩn và bảo trì đúng có thể phục vụ nhiều năm, thường vượt quá một kỳ hạn thuê nhà xưởng. Sự lệch pha này nên được đưa vào quyết định mua sắm ngay từ đầu, theo ba nguyên tắc:
- Tách phần gắn cố định khỏi phần mang đi được. Cảm biến, bộ điều khiển, máy chủ phần mềm và giấy phép là tài sản mang theo được. Đường ống lấy mẫu, giá đỡ, tủ và dây dẫn là phần bỏ lại. Thiết kế nên đẩy càng nhiều giá trị về nhóm thứ nhất càng tốt — cụ thể là ưu tiên cảm biến có bơm tích hợp hoặc cấp nguồn qua mạng, thay vì kiến trúc phụ thuộc hệ chân không trung tâm chôn trong công trình. Ba lựa chọn hạ tầng này được so sánh trong bài về cảm biến đếm hạt cố định: vacuum trung tâm, bơm tích hợp hay nguồn PoE.
- Tránh khoá dữ liệu vào hạ tầng của chủ nhà. Nếu hệ giám sát chạy trên hạ tầng mạng hoặc máy chủ do chủ nhà cung cấp, dữ liệu lịch sử — thứ phải sống lâu hơn hợp đồng thuê — sẽ trở thành vấn đề khi chuyển đi. Máy chủ và cơ sở dữ liệu nên thuộc về người thuê.
- Ghi điều khoản hoàn trả mặt bằng vào ngay khâu thiết kế. Hợp đồng thuê thường buộc trả lại mặt bằng ở trạng thái ban đầu. Chi phí tháo dỡ đường ống trong trần và vá lại kết cấu là một khoản có thật, và nên được ước tính lúc lập dự toán chứ không phải lúc chuyển đi.
Ánh xạ mô hình thuê sang kiến trúc hệ đo
| Tình huống | Kiến trúc đo phù hợp | Lý do |
|---|---|---|
| Thuê xây sẵn, kỳ hạn ngắn, một khu vực tới hạn nhỏ | Máy xách tay cho phân loại định kỳ + vài cảm biến cố định tại điểm tới hạn và tại khí cấp | Vốn đầu tư thấp, gần như toàn bộ mang đi được |
| Thuê xây sẵn, kỳ hạn dài, nhiều khu vực cần theo dõi | Cảm biến cố định nối mạng + đa tạp cho nhóm điểm phụ trợ | Cần dữ liệu đồng thời để tách nguồn bên trong khỏi nguồn bên ngoài |
| Xây theo yêu cầu trên đất thuê | Hệ cố định thiết kế cùng công trình, nhưng giữ máy chủ và giấy phép thuộc sở hữu người thuê | Vẫn có rủi ro phải chuyển khi hết hạn đất |
| Tự xây và sở hữu | Hạ tầng đo tích hợp đầy đủ vào công trình | Không có ràng buộc hoàn trả mặt bằng |
Rút ngắn được thời gian xây, không rút ngắn được thời gian chứng minh
Đây là điểm mà kế hoạch dự án hay tính thiếu. Thuê nhà xưởng xây sẵn cắt bỏ phần lớn khoảng 18 – 24 tháng của khâu đất đai và xây dựng theo mô hình truyền thống. Nhưng nó không cắt bớt được chuỗi công việc phía sau:
- Lắp đặt và cân chỉnh phòng sạch mô-đun.
- Phân loại phòng sạch và các phép thử liên quan.
- Lắp đặt và nghiệm thu hệ giám sát theo trình tự URS, IQ, OQ, PQ.
- Thu thập dữ liệu nền đủ dài để đặt ngưỡng cảnh báo có cơ sở thống kê.
- Hiệu chuẩn ban đầu và thiết lập chu kỳ hiệu chuẩn.
Khi tổng thời gian dự án bị nén lại, các mục trên là nơi áp lực dồn về, và mục dễ bị cắt nhất là mục thứ tư — thu thập dữ liệu nền — vì nó không chặn việc sản xuất bắt đầu. Cái giá phải trả xuất hiện muộn hơn: không có dữ liệu nền thì ngưỡng cảnh báo bị đặt theo phỏng đoán hoặc sao chép từ nhà máy khác, dẫn tới hoặc quá nhiều cảnh báo giả, hoặc ngưỡng lỏng tới mức không bao giờ báo. Khung nghiệm thu bốn bậc và những gì cần chuẩn bị trước được trình bày trong bài nghiệm thu hệ giám sát hạt liên tục, còn hạ tầng hiệu chuẩn cần chuẩn bị trước khi nhà máy chạy được bàn trong bài về hạ tầng đo lường và hiệu chuẩn cho nhà máy FDI.
Một cách sắp xếp thứ tự hợp lý cho dự án thuê xây sẵn: khảo sát nền trước khi ký → chốt ranh giới trách nhiệm trong phụ lục hợp đồng → lắp phòng sạch → phân loại → lắp hệ giám sát và nghiệm thu → chạy thu thập dữ liệu nền song song với giai đoạn chạy thử sản xuất. Mục cuối chạy song song được với sản xuất thử, nên nó không nhất thiết kéo dài đường găng — miễn là được lên lịch từ đầu chứ không bị nhớ ra vào phút cuối.
Chín điều nên đưa vào phụ lục hợp đồng thuê
Phần lớn các điều dưới đây không tốn thêm tiền thuê nếu được nêu lúc đàm phán, nhưng gần như không thể bổ sung sau khi đã ký:
- Quyền khảo sát chất lượng không khí tại khu vực dự kiến thuê trước khi ký, và quyền lặp lại khảo sát định kỳ trong thời hạn thuê.
- Quy cách hệ thông gió chung: cấp lọc, vị trí cửa lấy khí tươi, tần suất thay lọc và ai chịu chi phí.
- Nghĩa vụ thông báo trước khi chủ nhà bảo trì, sửa chữa hoặc thay đổi hệ thông gió chung.
- Nghĩa vụ thông báo khi có đơn vị thuê mới vào gian liền kề, kèm thông tin về loại hình sản xuất.
- Giới hạn với hoạt động phát sinh bụi tại các gian liền kề và tại sân chung.
- Quyền lắp đặt cấp lọc bổ sung trong phạm vi khu vực thuê mà không cần xin phép từng lần.
- Quyền tiếp cận trần kỹ thuật và hộp kỹ thuật để lắp và bảo trì đường ống lấy mẫu.
- Quy định rõ tình trạng hoàn trả mặt bằng, đặc biệt với các điểm xuyên tường và xuyên trần do người thuê tạo ra.
- Cơ chế xử lý khi dữ liệu cho thấy môi trường xấu đi: ngưỡng nào thì kích hoạt nghĩa vụ của chủ nhà, và trong thời hạn bao lâu.
Điều thứ chín là điều khó đàm phán nhất và cũng có giá trị nhất, vì nó biến dữ liệu môi trường từ một tài liệu nội bộ thành một cơ chế hợp đồng có hiệu lực. Để dùng được điều khoản đó, chương trình đo phải sinh ra dữ liệu liên tục, có mốc thời gian tin cậy và có ngưỡng được định nghĩa trước — tức đúng những đặc tính mà một hệ giám sát nối mạng cung cấp, và là lý do phần mềm giám sát như phần mềm phòng sạch PMS FacilityPro có vai trò vượt ra ngoài phạm vi tuân thủ nội bộ trong mô hình thuê mặt bằng.
Techmaster Electronics là nhà phân phối uỷ quyền của Particle Measuring Systems tại Việt Nam, có phòng thí nghiệm hiệu chuẩn được ANAB (Hoa Kỳ) công nhận theo ISO/IEC 17025. Đội kỹ thuật hỗ trợ khảo sát nồng độ hạt nền tại các mặt bằng đang cân nhắc, thiết kế kiến trúc hệ đo phù hợp với kỳ hạn thuê, và chuẩn bị bộ dữ liệu gốc dùng làm căn cứ kỹ thuật khi đàm phán điều khoản môi trường trong hợp đồng.
Câu hỏi thường gặp
Thuê nhà xưởng xây sẵn có làm được phòng sạch cấp cao không?
Được, và đây là cách phổ biến. Cấu hình thông dụng là lắp một phòng sạch mô-đun bên trong vỏ nhà xưởng, với hệ xử lý khí riêng của phòng sạch tách khỏi hệ thông gió chung của toà nhà. Điều bị giới hạn không phải là cấp sạch đạt được, mà là khả năng can thiệp vào lớp vỏ khi có vấn đề: chiều cao trần, khả năng chịu tải của kết cấu cho thiết bị xử lý khí, và chất lượng không khí bao quanh đều là những thứ đã được quyết định trước bởi người khác. Vì vậy việc khảo sát nền trước khi ký quan trọng hơn hẳn so với dự án tự xây.
Vì sao nên đo chất lượng không khí trước khi ký hợp đồng thuê?
Vì hai lý do không thể có được sau khi đã ký. Thứ nhất, nó cho một cơ sở kỹ thuật để so sánh giữa các mặt bằng: hai nhà xưởng cùng giá thuê có thể chênh nhau nhiều lần về nồng độ hạt nền, và khoản chênh đó sẽ được trả lại bằng chi phí lọc và tần suất thay lọc suốt thời hạn thuê. Thứ hai, nó tạo ra một mốc dữ liệu gốc: nếu sau này môi trường xấu đi, bộ số đo trước khi ký là bằng chứng duy nhất cho thấy điều kiện đã thay đổi so với lúc thoả thuận, và không thể tạo ra hồi tố.
Nếu hoạt động của đơn vị thuê bên cạnh làm bẩn khu vực của mình thì xử lý thế nào?
Trước hết phải chứng minh được đường lan truyền bằng dữ liệu, không bằng suy đoán. Dấu hiệu điển hình là số đếm dịch lên theo đúng ca làm việc của gian bên cạnh, hoặc sự kiện xuất hiện đồng thời ở nhiều vị trí xa nhau về mặt bằng — dấu hiệu của lan truyền qua hệ thông gió chung. Sau khi xác định được đường lan truyền, các biện pháp trong tầm kiểm soát của người thuê gồm trám kín các điểm xuyên tường, duy trì áp dương cho khu vực của mình và bổ sung lọc cục bộ. Việc yêu cầu chủ nhà can thiệp chỉ hiệu quả khi đi kèm chuỗi dữ liệu có mốc thời gian, và hiệu quả hơn nữa khi hợp đồng đã có sẵn điều khoản quy định ngưỡng kích hoạt nghĩa vụ của chủ nhà.
Thuê nhà xưởng xây sẵn có rút ngắn được thời gian tới lúc sản xuất không?
Có, nhưng chỉ ở phần xây dựng. Theo Cushman & Wakefield, mô hình truyền thống mua đất và tự xây cần khoảng 18 – 24 tháng cho khâu đất đai và xây dựng, và phần lớn khoảng đó được cắt bỏ khi thuê nhà xưởng có sẵn. Điều không rút ngắn được là chuỗi công việc phía sau: lắp và cân chỉnh phòng sạch, phân loại, nghiệm thu hệ giám sát theo URS/IQ/OQ/PQ, thu thập dữ liệu nền và hiệu chuẩn ban đầu. Khi tổng tiến độ bị nén, mục hay bị cắt nhất là thu thập dữ liệu nền — và hậu quả là ngưỡng cảnh báo bị đặt theo phỏng đoán.
Đầu tư hệ giám sát cố định cho một mặt bằng đi thuê có lãng phí không?
Không, nếu tách bạch phần mang đi được với phần bỏ lại ngay từ khâu thiết kế. Cảm biến, bộ điều khiển, máy chủ và giấy phép phần mềm là tài sản chuyển được sang mặt bằng mới; đường ống lấy mẫu, giá đỡ và dây dẫn là phần bỏ lại. Nguyên tắc là đẩy càng nhiều giá trị về nhóm thứ nhất càng tốt, cụ thể là ưu tiên cảm biến có bơm tích hợp hoặc cấp nguồn qua mạng thay vì kiến trúc phụ thuộc hệ chân không trung tâm chôn trong công trình. Ngoài ra, máy chủ và cơ sở dữ liệu nên thuộc sở hữu của người thuê, vì dữ liệu lịch sử phải sống lâu hơn hợp đồng thuê.
