Tháng 12/2025, vùng phủ sóng 5G thương mại tại Việt Nam đã đạt 91,2% dân số toàn quốc, với riêng Viettel triển khai 30.000 trạm 5G đạt 90% vùng phủ ngoài trời, theo Bộ Khoa học và Công nghệ. Nhưng hạ tầng chỉ là một nửa câu chuyện. Nửa còn lại nằm ở hàng chục triệu thiết bị đầu cuối — điện thoại, module IoT, thiết bị công nghiệp — được lắp ráp ngay tại các nhà máy điện tử Việt Nam rồi xuất đi khắp thế giới. Mỗi thiết bị đó đều phải chứng minh nó thực sự chạy được trên mạng 5G, và đó chính là công việc của phép đo kiểm thiết bị 5G.
Điểm khiến công việc này khác hẳn mọi phép đo RF quen thuộc: bạn không thể đánh giá một chiếc điện thoại bằng cách chiếu vào nó một dạng sóng rồi đo phổ. Phần lớn lỗi chỉ lộ ra khi thiết bị đang ở trong mạng — đang bám ô, đang được lập lịch, đang chuyển giao. Muốn vậy, trên bàn đo phải có một mạng thật để thiết bị bám vào.
Đo kiểm thiết bị 5G là gì và vì sao cần bộ mô phỏng mạng?
Bộ mô phỏng mạng (network emulator) là thiết bị đóng vai trạm gốc: nó phát ô mạng, chạy thủ tục truy nhập, cấp phát tài nguyên, lập lịch và duy trì kết nối với thiết bị cần đo. Khi liên kết đã thiết lập, mọi phép đo phía sau — công suất phát, chất lượng điều chế, độ nhạy máy thu, throughput, ứng xử khi chuyển giao — đều diễn ra trên một kết nối đang sống, đúng như ngoài thực địa.
Keysight gọi nhóm phép đo này là signaling test, và trang sản phẩm liệt kê ba nhóm kết quả mà nền tảng trả về: đặc tính RF của thiết bị, mức độ tuân thủ giao thức, và các chỉ số KPI chức năng. Ba nhóm đó tương ứng khá sát với ba câu hỏi mà một kỹ sư thực sự cần trả lời: sóng thiết bị phát ra có sạch không, nó có nói đúng ngôn ngữ của mạng không, và người dùng cuối sẽ thấy tốc độ bao nhiêu.

Nền tảng đo kiểm thiết bị 5G Keysight E7515B UXM làm được những gì?
Bộ mô phỏng mạng 5G UXM Keysight E7515B là nền tảng tín hiệu hóa tích hợp cho nhóm công việc này. Theo trang sản phẩm của Keysight, máy mô phỏng mạng ở cả hai chế độ triển khai NSA (non-stand-alone, bám vào mạng LTE làm neo) và SA (stand-alone, 5G thuần), trên các dải FR1 và FR2 (phần FR2 cần bổ sung phần cứng ngoài — xem mục bên dưới), đồng thời hỗ trợ 5G NR, LTE, RedCap, NB-IoT, CAT-M, W-CDMA, GSM, C-V2X và WLAN.

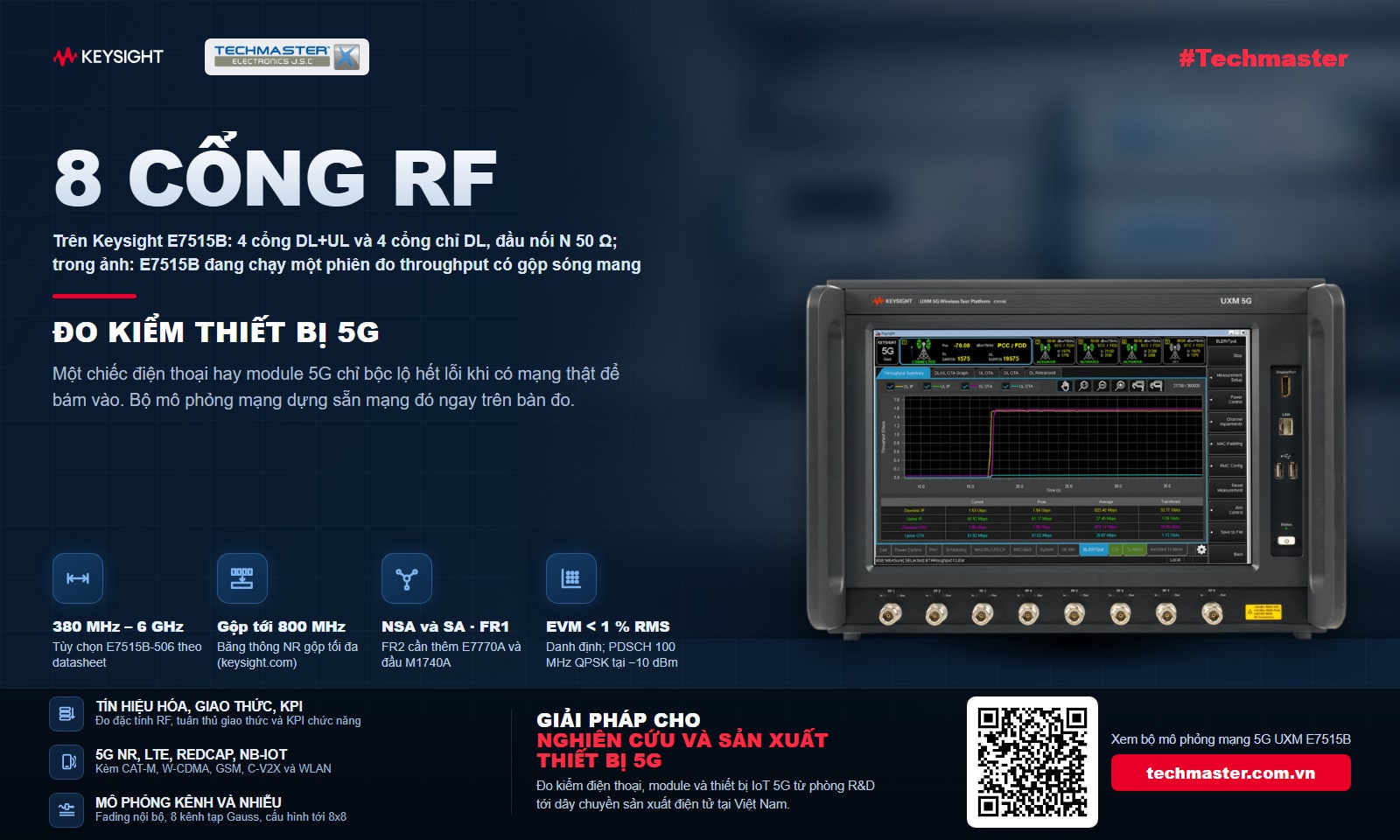

Về tài nguyên RF, máy có 8 cổng RF — 4 cổng vừa xuống vừa lên (DL+UL) và 4 cổng chỉ xuống (DL) — với đầu nối N cái 50 Ω. Băng thông NR gộp tối đa là 800 MHz, ở cấu hình 8 sóng mang đường xuống và 4 sóng mang đường lên 2×2, kèm 2 sóng mang LTE. Nền tảng còn có fading nội bộ cho 5G NR và LTE cùng khả năng đo đa hướng sóng tới (AoA).
Các con số định lượng thì nằm trong datasheet 5992-3811EN, và cần đọc kèm điều kiện của chúng:
- Dải tần 380 MHz – 6 GHz theo tùy chọn E7515B-506 — đây là tùy chọn tần số duy nhất mà datasheet nêu tên.
- EVM < 1 % RMS — đây là chất lượng điều chế của tín hiệu đường xuống do chính E7515B phát ra, không phải chỉ tiêu đo EVM của thiết bị cần kiểm: giá trị danh định, đo trên PDSCH 5G NR băng thông 100 MHz điều chế QPSK tại −10 dBm, trong dải 300 MHz – 6 GHz. Tín hiệu kích thích càng sạch thì phần sai số quy được về thiết bị càng rõ.
- Độ chính xác mức phát ±1,2 dB là chỉ tiêu bảo đảm trong dải −50 … −3 dBm, 380 MHz – 4 GHz (giá trị điển hình ±0,48 dB). Con số này quyết định độ tin cậy khi hạ dần mức phát để dò ngưỡng nhạy của máy thu.
- Băng thông phân tích 100 MHz tại 122,88 MSa/s và 800 MHz tại 1228,8 MSa/s, với 4 kênh thu IQ (mỗi cổng đường lên một kênh) và bộ nhớ 16 GB dùng chung cho thu và phát lại.
- Mô phỏng kênh với cấu hình ăng-ten tới 8×8 và 8 kênh tạp Gauss độc lập.
Một lưu ý quan trọng khi đọc tài liệu này: datasheet tự giới hạn phạm vi cho các máy cấu hình 8 máy phát / 4 cổng thu có số sê-ri kết thúc từ 5951xxxx trở lên, và mọi chỉ tiêu chỉ có hiệu lực trong dải 20–30 °C sau khi máy đã chạy ấm ít nhất 30 phút. Phần lớn giá trị trong đó là danh định hoặc điển hình, không phải chỉ tiêu bảo đảm — nên khi so sánh với thiết bị của hãng khác, phải so cùng hạng giá trị.

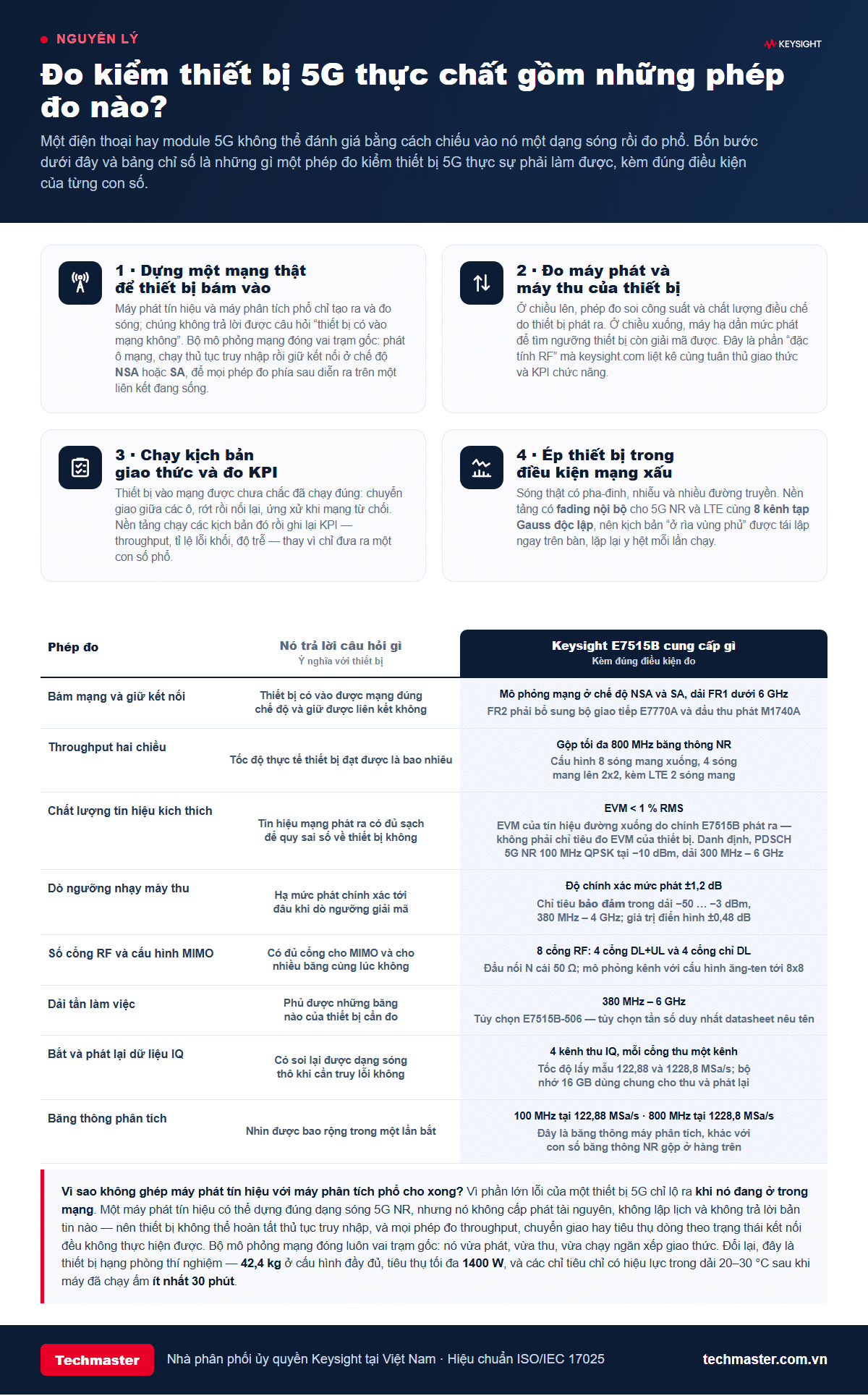

Vì sao máy phát tín hiệu và máy phân tích phổ là chưa đủ?
Đây là câu hỏi hợp lý, vì nhiều phòng đo bước vào đo kiểm thiết bị 5G khi đã có sẵn cả hai. Một máy phát tín hiệu vector như Keysight N5182B hoàn toàn dựng được đúng dạng sóng 5G NR, và một máy phân tích tín hiệu đo được phổ mà thiết bị phát ra. Nhưng máy phát tín hiệu không cấp phát tài nguyên, không lập lịch và không trả lời bất kỳ bản tin nào. Thiết bị vì thế không thể hoàn tất thủ tục truy nhập — và mọi phép đo phụ thuộc vào trạng thái kết nối, từ throughput, chuyển giao cho tới mức tiêu thụ dòng theo trạng thái, đều không thực hiện được.
Cách phân vai thực dụng: máy phát tín hiệu và máy phân tích tín hiệu trả lời câu hỏi về sóng, bộ mô phỏng mạng trả lời câu hỏi về hành vi. Một phòng đo trưởng thành thường có cả hai, và chúng bổ sung chứ không thay thế nhau. Khi cần soi phổ ngoài băng hoặc dò nhiễu tại hiện trường trạm, máy phân tích phổ cầm tay FieldFox N9952A vẫn là công cụ đúng việc; còn khi cần đo phát xạ để chứng nhận EMC thì đó lại là địa hạt của máy thu đo EMI.
Đổi lại năng lực đó là một cái giá vật lý rất cụ thể. Đây là thiết bị hạng phòng thí nghiệm: 42,4 kg ở cấu hình đầy đủ, tiêu thụ tối đa 1400 W, kích thước 323 × 453 × 554 mm kể cả chân và tay xách. Chỗ đặt, tải điện và điều hòa phải được tính từ khi lập kế hoạch, không phải lúc hàng về tới cửa.
Đo kiểm thiết bị 5G ở FR1 và FR2 khác nhau ra sao?
Đây là điểm dễ hiểu nhầm nhất, và cũng là điểm ảnh hưởng trực tiếp tới ngân sách. Nền tảng phủ phần dải FR1 nằm trong 380 MHz – 6 GHz bằng chính các cổng RF của nó. Nhưng FR2 — dải sóng milimet — không có sẵn trên máy. Muốn đo FR2, hệ thống phải bổ sung bộ giao tiếp chung E7770A, thiết bị nâng và hạ tần tín hiệu sub-6 GHz thành tín hiệu trung tần 6–12 GHz hoặc 7,7–14,5 GHz, rồi từ đó cấp điều khiển, nguồn và dao động nội cho đầu thu phát sóng milimet M1740A ở các băng 24, 28, 39 và 40 GHz.
Với phần lớn doanh nghiệp Việt Nam, tin tốt là các băng tần 5G đã cấp phép khai thác thương mại trong nước đều nằm dưới 6 GHz, nên một cấu hình FR1 đã phủ được gần hết nhu cầu nội địa. Chuỗi FR2 chỉ trở nên cần thiết khi nhà máy làm module hoặc thiết bị cho các thị trường xuất khẩu đã triển khai sóng milimet. Nói cách khác, phạm vi đo kiểm thiết bị 5G nên gắn với danh mục sản phẩm thực tế của nhà máy, không nên mở rộng trước theo phong trào.

Nhà máy điện tử Việt Nam ứng dụng đo kiểm thiết bị 5G thế nào?

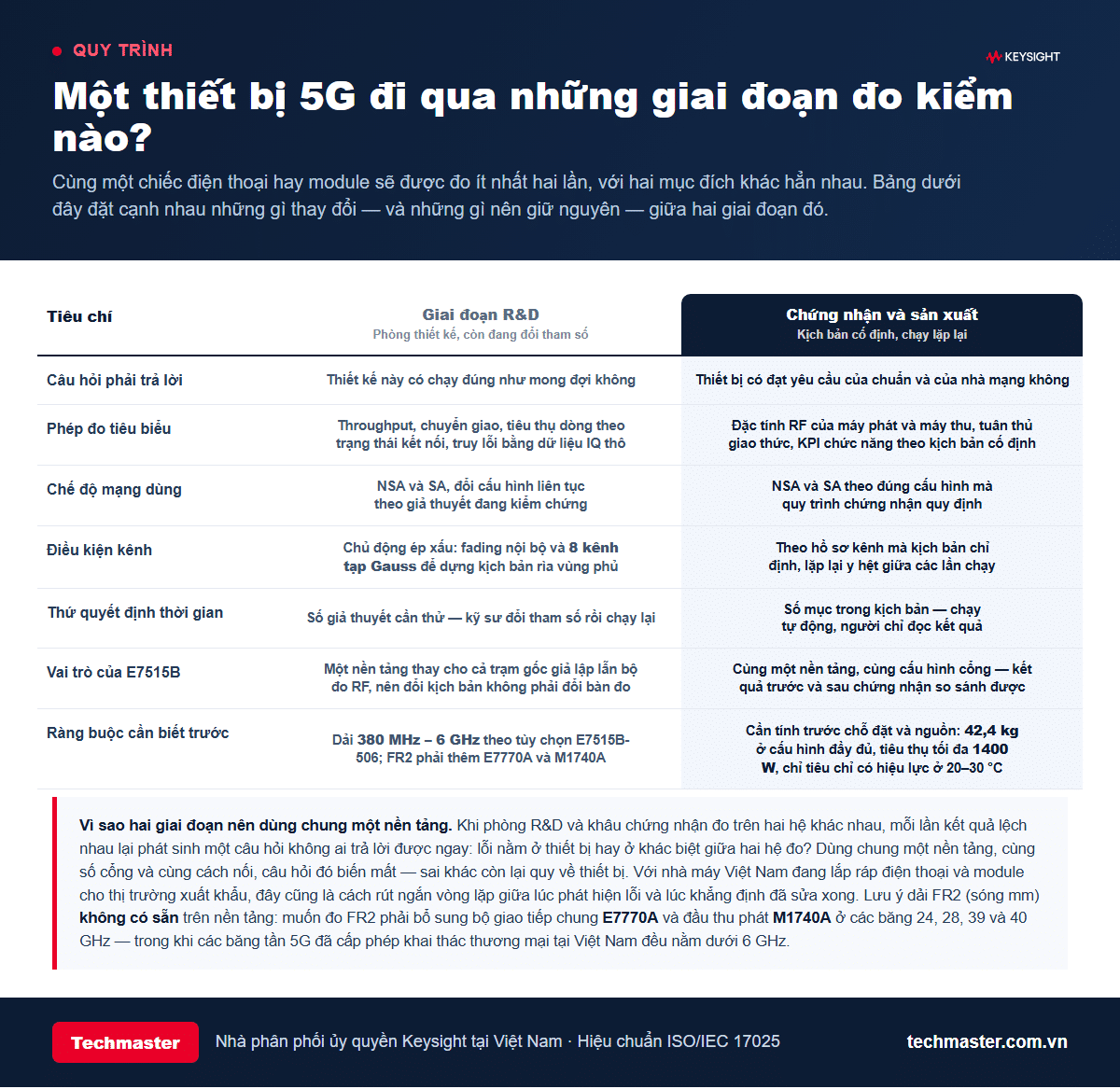

Cùng một chiếc điện thoại hay module sẽ đi qua ít nhất hai lần đo với hai mục đích khác hẳn nhau. Ở giai đoạn R&D, câu hỏi là “thiết kế này có chạy đúng như mong đợi không”. Kỹ sư đổi tham số rồi chạy lại, chủ động ép điều kiện kênh xấu đi bằng fading và tạp Gauss để dựng kịch bản rìa vùng phủ, và khi gặp bất thường thì bắt dữ liệu IQ thô về soi lại. Thứ quyết định thời gian ở đây là số giả thuyết cần thử.
Ở giai đoạn chứng nhận và sản xuất, câu hỏi đổi thành “thiết bị có đạt yêu cầu của chuẩn và của nhà mạng không”. Kịch bản cố định, chạy tự động, lặp lại y hệt giữa các lần; con người chỉ đọc kết quả. Thứ quyết định thời gian là số mục trong kịch bản.
Lý do nên để hai giai đoạn dùng chung một nền tảng khá thực tế: khi phòng R&D và khâu chứng nhận đo trên hai hệ khác nhau, mỗi lần kết quả lệch nhau lại phát sinh một câu hỏi không ai trả lời được ngay — lỗi nằm ở thiết bị, hay ở khác biệt giữa hai hệ đo? Dùng chung một nền tảng, cùng số cổng và cùng cách nối, câu hỏi đó biến mất và sai khác còn lại quy về thiết bị. Với nhà máy đang chạy sản lượng xuất khẩu, đó là cách rút ngắn vòng lặp giữa lúc phát hiện lỗi và lúc khẳng định đã sửa xong.

Lên kế hoạch triển khai cần chuẩn bị những gì?
Ba nhóm việc nên chốt trước khi đặt hàng một hệ đo kiểm thiết bị 5G. Thứ nhất là danh mục băng tần và chế độ mạng mà sản phẩm của bạn thực sự cần: FR1 hay có cả FR2, NSA hay SA, có kèm NB-IoT, RedCap, C-V2X hay WLAN không. Danh mục này quyết định cấu hình và do đó quyết định phần lớn chi phí.
Thứ hai là hạ tầng phòng đo: chỗ đặt cho một khối 42,4 kg, nguồn cho mức tiêu thụ tối đa 1400 W, và điều hòa đủ giữ phòng trong dải 20–30 °C mà các chỉ tiêu yêu cầu. Nếu định mở rộng lên FR2 về sau, nên chừa sẵn không gian cho bộ giao tiếp E7770A và các đầu thu phát.
Thứ ba là kế hoạch hiệu chuẩn. Keysight khuyến nghị chu kỳ hiệu chuẩn một năm cho nền tảng này, đúng bằng thời hạn bảo hành tiêu chuẩn. Với thiết bị mà kết quả đo được dùng làm căn cứ chứng nhận, việc duy trì hiệu lực hiệu chuẩn không phải thủ tục hình thức — Techmaster cung cấp dịch vụ hiệu chuẩn theo ISO/IEC 17025 cho thiết bị đo lường điện tử tại Việt Nam.
Nếu phòng đo của bạn đang cân nhắc mở rộng sang các nền tảng dạng mô-đun để tự động hóa nhiều phép đo song song, bài viết về hệ thống đo kiểm PXI của Keysight là điểm khởi đầu hợp lý. Còn nếu công việc trước mắt nghiêng về đo tham số của mạch RF trước khi tích hợp, hãy xem thêm máy phân tích mạng vector và phép đo tham số S, hoặc nguồn tín hiệu RF cho 5G và vi sóng. Toàn bộ danh mục có tại trang thiết bị đo Keysight, máy phát tín hiệu và máy phân tích phổ.
Câu hỏi thường gặp về đo kiểm thiết bị 5G
Bộ mô phỏng mạng 5G khác máy phát tín hiệu ở điểm nào?
Máy phát tín hiệu tạo ra dạng sóng nhưng không tham gia đối thoại với thiết bị: nó không cấp phát tài nguyên, không lập lịch và không trả lời bản tin. Bộ mô phỏng mạng đóng vai trạm gốc — vừa phát, vừa thu, vừa chạy ngăn xếp giao thức — nên thiết bị có thể hoàn tất thủ tục truy nhập và duy trì kết nối. Nhờ đó mới đo được throughput, chuyển giao, tuân thủ giao thức và các KPI chức năng, những thứ máy phát tín hiệu đơn thuần không thể tạo điều kiện để đo.
Keysight E7515B có đo được dải sóng milimet FR2 không?
Không đo trực tiếp bằng các cổng RF của máy. Bản thân nền tảng phủ dải 380 MHz – 6 GHz theo tùy chọn E7515B-506 — tức phần dải FR1 nằm dưới 6 GHz, nơi có gần như toàn bộ các băng 5G đang khai thác thương mại. Để đo FR2, hệ thống phải bổ sung bộ giao tiếp chung E7770A — nâng hoặc hạ tần tín hiệu sub-6 GHz thành trung tần 6–12 GHz hoặc 7,7–14,5 GHz — và đầu thu phát sóng milimet M1740A hoạt động ở các băng 24, 28, 39 và 40 GHz. Các băng tần 5G đã cấp phép khai thác thương mại tại Việt Nam đều nằm dưới 6 GHz, nên một cấu hình FR1 phủ được phần lớn nhu cầu trong nước.
Một máy đo được bao nhiêu thiết bị và bao nhiêu sóng mang cùng lúc?
Nền tảng có 8 cổng RF, gồm 4 cổng vừa đường xuống vừa đường lên và 4 cổng chỉ đường xuống, dùng đầu nối N cái 50 Ω. Băng thông NR gộp tối đa là 800 MHz, ở cấu hình 8 sóng mang đường xuống và 4 sóng mang đường lên 2×2, kèm 2 sóng mang LTE. Phần mô phỏng kênh hỗ trợ cấu hình ăng-ten tới 8×8, còn phần thu dữ liệu IQ có 4 kênh, mỗi cổng đường lên một kênh.
Cần chuẩn bị gì về mặt hạ tầng trước khi lắp đặt?
Cấu hình đầy đủ nặng 42,4 kg và tiêu thụ tối đa 1400 W, kích thước 323 × 453 × 554 mm kể cả chân và tay xách, nên cần tính trước vị trí đặt và tải điện. Nhiệt độ làm việc cho phép là +10 đến +40 °C, nhưng các chỉ tiêu kỹ thuật chỉ có hiệu lực trong dải 20–30 °C và sau khi máy đã chạy ấm ít nhất 30 phút — điều hòa phòng đo cần đáp ứng được dải hẹp hơn này. Keysight khuyến nghị chu kỳ hiệu chuẩn một năm.
Trao đổi với Techmaster
Techmaster Electronics là nhà phân phối ủy quyền của Keysight tại Việt Nam, đồng thời vận hành phòng hiệu chuẩn theo ISO/IEC 17025. Nếu doanh nghiệp của bạn đang xây dựng năng lực đo kiểm thiết bị 5G — từ phòng R&D tới trạm đo trên dây chuyền — đội ngũ kỹ thuật có thể tư vấn cấu hình phù hợp với danh mục băng tần thực tế và lộ trình mở rộng. Liên hệ Techmaster để được tư vấn chi tiết.
